Rohrleitungsplanung: Grundlagen und Methoden für Ingenieure

Rohrleitungsplanung bezeichnet die strukturierte Gestaltung von Rohrleitungssystemen für flüssige und gasförmige Medien unter Berücksichtigung technischer, wirtschaftlicher und sicherheitsrelevanter Anforderungen. Fachleute aus der Bau- und Versorgungsbranche stehen dabei vor der Aufgabe, Sicherheit, Funktion und Kosten in einem Planungsprozess zu vereinen. Relevante Normen wie die DIN EN 13480 für metallische Rohrleitungen oder die DVGW-Regelwerke für Wasserversorgungsnetze bilden den verbindlichen Rahmen. Wer die Rohrnetzplanung von Beginn an konsequent durchdenkt, vermeidet teure Nacharbeiten und schafft die Grundlage für eine nachhaltige Energieversorgung. Planegy unterstützt Kommunen und Industriebetriebe seit über 20 Jahren genau dabei.
Was umfasst die Rohrleitungsplanung technisch?
Rohrleitungsplanung ist weit mehr als das Einzeichnen von Leitungsverläufen in einen Grundriss. Sie umfasst die Dimensionierung von Rohrdurchmessern, die Auswahl geeigneter Rohrklassen, die Berechnung von Druckverlusten sowie die Festlegung von Halterungskonzepten. Jeder dieser Schritte beeinflusst direkt die Betriebssicherheit und die Lebensdauer des Systems.
Rohrklassen und Dimensionierung
Die Rohrklasse legt fest, welche Drücke und Temperaturen ein System dauerhaft aufnehmen kann. Für Heizungsanlagen gelten andere Anforderungen als für Trinkwasserleitungen oder Industrieprozesse. Wer die Rohrklasse zu niedrig ansetzt, riskiert Materialversagen. Wer sie zu hoch ansetzt, treibt die Materialkosten unnötig in die Höhe.
Die Dimensionierung folgt der Rohrleitungshydraulik: Volumenstrom, Fließgeschwindigkeit und zulässiger Druckverlust bestimmen den erforderlichen Innendurchmesser. Für Standardanwendungen empfehlen sich Rohrdurchmesser DN 25 bis DN 32, während leistungsstarke Zuleitungen wie Wallbox-Anschlüsse oder PV-Strings Durchmesser von DN 40 bis DN 50 erfordern. Kleinere Querschnitte erhöhen die Strömungsgeschwindigkeit und damit den Druckverlust, was Pumpenleistung und Energieverbrauch steigert.
Los- und Festpunkte: Thermische Längenänderungen beherrschen
Thermische Längenänderungen erzeugen Kräfte, die rechnerisch ermittelt und in Los- und Festpunkte integriert werden müssen. Ein Festpunkt nimmt die Reaktionskräfte auf und verhindert unkontrollierte Bewegungen. Ein Lospunkt erlaubt axiale Verschiebungen und schützt so das Rohr vor Überbeanspruchung.
Los- und Festpunkte müssen statisch validiert werden, damit thermische Bewegungskräfte keine Lastumlagerungen auf angrenzende Bauteile erzeugen. Die Standardreihenfolge der Planungsschritte sollte projektspezifisch geprüft werden, denn pauschale Lösungen führen bei ungewöhnlichen Geometrien oder Betriebstemperaturen schnell zu Haftungsrisiken.
- Festpunkte: aufnehmen von Reaktionskräften, keine axiale Bewegung erlaubt
- Lospunkte: axiale Verschiebung möglich, Führung durch Gleitlager oder Rollenlager
- Dehnungsbögen und Kompensatoren: Ausgleich thermischer Längenänderungen ohne Zwangskräfte
- Halterungsabstände: nach Rohrwerkstoff, Nennweite und Betriebstemperatur normgerecht festlegen
Profi-Tipp: Berechnen Sie die thermische Dehnung bereits in der Vorplanung. Wer diesen Schritt auf die Ausführungsplanung verschiebt, riskiert konstruktive Konflikte mit anderen Gewerken, die sich nur noch teuer lösen lassen.

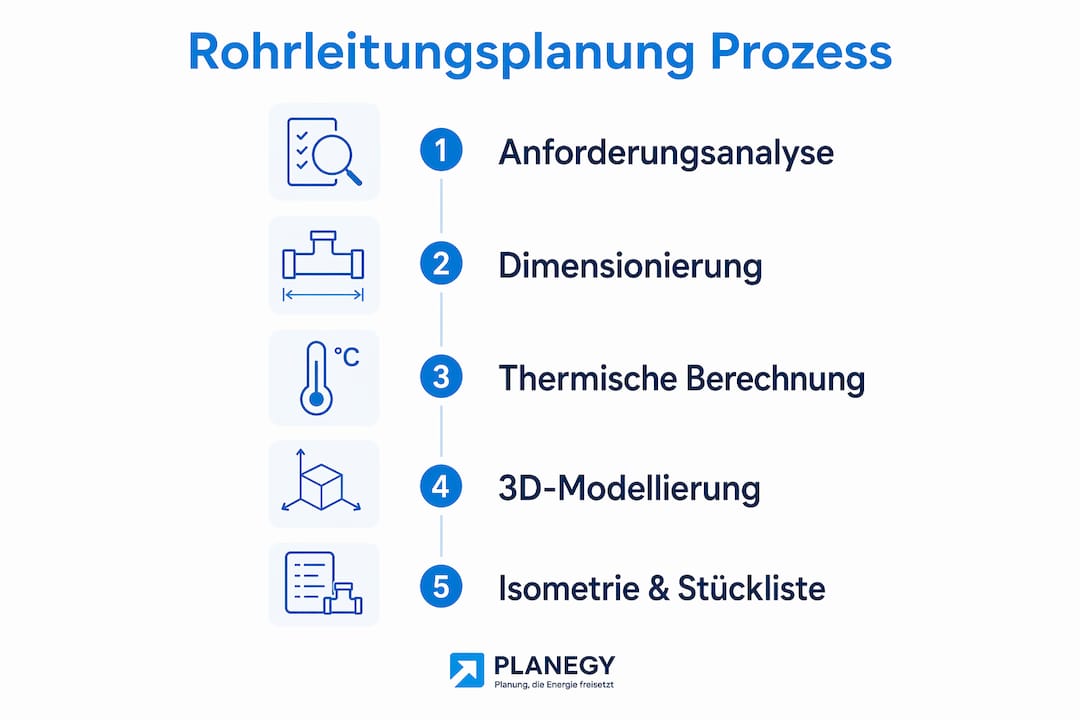

Wie funktionieren integrierte Planungsmethoden mit R&I und 3D?

Integrierte Planungslösungen verbinden R&I-Diagramme, 3D-Modelle und Isometrien in einer durchgehenden Prozesskette. Das bedeutet: Eine Änderung im R&I-Fließbild aktualisiert automatisch das dreidimensionale Modell und die zugehörigen Isometrien. Manuelle Übertragungsfehler entfallen.
Vom R&I-Diagramm zum 3D-Modell
Das R&I-Diagramm (Rohrleitungs- und Instrumentierungsdiagramm) ist das zentrale Dokument der Verfahrenstechnik. Es zeigt alle Rohrleitungen, Armaturen, Messgeräte und Regelkreise in schematischer Form. Aus diesem Schema leitet die integrierte Software das räumliche 3D-Modell ab, das Kollisionsprüfungen mit anderen Gewerken ermöglicht.

Dreidimensionale Modelle erlauben es, Kollisionen zwischen Rohrleitungen, Lüftungskanälen und Tragkonstruktionen bereits am Bildschirm zu erkennen, bevor auf der Baustelle gebohrt wird. Das spart nicht nur Zeit, sondern vermeidet auch kostspielige Rückbaumaßnahmen. Gerade bei komplexen Industrieanlagen oder Fernwärmenetzen zahlt sich dieser Ansatz schnell aus.
Isometrien und automatische Stücklisten
Automatisch generierte Rohrleitungsisometrien und Stücklisten erhöhen die Planungseffizienz und reduzieren manuelle Fehler erheblich. Eine Isometrie zeigt den räumlichen Verlauf einer Rohrleitung in einer zweidimensionalen Darstellung mit allen Maßen, Bögen und Schweißnähten. Monteure auf der Baustelle können damit direkt arbeiten.
| Planungsmethode | Hauptvorteil | Typischer Einsatz |
|---|---|---|
| R&I-Diagramm | Verfahrenstechnische Übersicht, Grundlage aller Folgedokumente | Prozessanlagen, Fernwärme, TGA |
| 3D-Modell | Kollisionsprüfung, räumliche Koordination aller Gewerke | Industriebau, komplexe Gebäudetechnik |
| Isometrie | Montagefertige Einzeldarstellung mit Stückliste | Rohrleitungsmontage, Qualitätssicherung |
| Integrierte Prozesskette | Automatische Aktualisierung aller Dokumente bei Änderungen | Großprojekte mit vielen Planungsbeteiligten |
Profi-Tipp: Setzen Sie die integrierte Prozesskette bereits in der Entwurfsphase auf, nicht erst in der Ausführungsplanung. Wer früh mit verknüpften Modellen arbeitet, profitiert von konsistenten Daten über alle Projektphasen.
Welche Fehler passieren bei der Rohrleitungsplanung am häufigsten?
Typische Planungsfehler lassen sich in zwei Kategorien einteilen: geometrische Fehler und Dokumentationsmängel. Beide verursachen auf der Baustelle Mehraufwand und erhöhen die Folgekosten.
Geometrische Fehler und ihre Folgen
Mehr als zwei 90°-Bögen in einem Leitungsabschnitt erhöhen den Reibungswiderstand und erschweren spätere Kabelzüge oder Reinigungsarbeiten erheblich. Jeder zusätzliche Bogen kostet Druckhöhe und verlängert bei Leerrohren den Einziehvorgang. Die Lösung ist einfach: Leitungsverläufe so planen, dass Bögen auf das Minimum reduziert werden, und bei unvermeidlichen Richtungsänderungen großzügige Biegeradien wählen.
Zu kleine Rohrdurchmesser sind ein weiterer häufiger Fehler. Wer heute auf Reserve verzichtet, zahlt morgen für Erweiterungen. Die Leerrohrplanung sollte pro Raum mindestens drei bis vier Reserveleitungen vorsehen, um spätere Nachrüstungen ohne Stemmarbeiten zu ermöglichen. Dieser Grundsatz gilt sinngemäß auch für Rohrsysteme in der Gebäudetechnik.
Dokumentationsmängel vermeiden
Fehlende Markierungen an Rohrenden sind ein klassischer Dokumentationsfehler. Wer Leitungsenden nicht kennzeichnet und keinen Pilotdraht einzieht, macht spätere Einzieharbeiten unnötig schwierig. Folgende Punkte sollten in keiner Planung fehlen:
- Alle Rohrenden mit dauerhaften Beschriftungen versehen, Lage und Funktion dokumentieren
- Pilotdrähte in Leerrohre einziehen, bevor Wände geschlossen werden
- Revisionsöffnungen an Stellen einplanen, die für Wartung und Inspektion zugänglich bleiben
- Druckprüfprotokolle nach DIN EN 805 für Wasserversorgungsleitungen erstellen und archivieren
- Änderungen gegenüber der Ausführungsplanung im Bestandsplan nachführen
Die Leerrohrplanung im Neubau kostet für ein Einfamilienhaus rund 300 bis 500 Euro bei einem Aufwand von 4 bis 6 Stunden. Dieser Betrag ist im Vergleich zu nachträglichen Stemmarbeiten verschwindend gering. Wer diese Investition scheut, zahlt später ein Vielfaches.
Dazu kommt die Frage der Biegeradien. Zu enge Bögen beschädigen Kabel beim Einziehen und erhöhen die Zugkräfte auf das Rohr selbst. Als Faustregel gilt: Der Biegeradius sollte mindestens das Dreifache des Rohraußendurchmessers betragen.
Warum ist Schnittstellenmanagement in der Rohrleitungsplanung entscheidend?
Schnittstellenkollisionen zwischen Gewerken sind die Hauptursache für Bauprobleme. Sie entstehen, wenn Heizung, Klima, Lüftung, Sanitär, Elektro und Statik unabhängig voneinander planen und die Koordination erst auf der Baustelle stattfindet. Das Ergebnis sind Kollisionen, Umplanungen und Haftungsstreitigkeiten.
Eine koordinierte Planung aller Gewerke minimiert Schnittstellenprobleme und Haftungsrisiken von Beginn an. Das setzt voraus, dass alle Fachplaner auf einem gemeinsamen Datenmodell arbeiten und Änderungen zentral kommuniziert werden. In der Praxis bedeutet das wöchentliche Koordinationsbesprechungen, ein gemeinsames Dokumentenmanagementsystem und klare Zuständigkeiten für jede Schnittstelle.
Technische Planung als Kapitalstrategie zu verstehen bedeutet, dass eine frühzeitige Synchronisierung von Energietechnik und TGA den langfristigen Objektwert sichert. Ein Gebäude mit gut dokumentierter, koordinierter Rohrleitungsplanung ist leichter zu betreiben, einfacher zu erweitern und bei Verkauf oder Vermietung wertvoller.
- Klare Zuständigkeiten: Jede Schnittstelle braucht einen verantwortlichen Fachplaner
- Gemeinsames Koordinationsmodell: Alle Gewerke arbeiten auf demselben 3D-Modell
- Frühzeitige Kollisionsprüfung: Spätestens nach Abschluss der Entwurfsplanung
- Dokumentierte Freigaben: Jede Schnittstellenlösung schriftlich bestätigen lassen
- Nachführung im Bestandsplan: Änderungen auf der Baustelle sofort einarbeiten
Wer diese Punkte konsequent umsetzt, reduziert nicht nur Baurisiken. Er schafft auch die Grundlage für einen reibungslosen Betrieb über Jahrzehnte.
Wichtige Erkenntnisse
Professionelle Rohrleitungsplanung entscheidet über Betriebssicherheit, Wartungsaufwand und Gesamtkosten eines Projekts über seinen gesamten Lebenszyklus.
| Thema | Details |
|---|---|
| Thermische Längenänderungen | Los- und Festpunkte statisch validieren, um Lastumlagerungen und Haftungsrisiken zu vermeiden. |
| Integrierte Planung | R&I-Diagramm, 3D-Modell und Isometrien verknüpfen, damit Änderungen automatisch alle Dokumente aktualisieren. |
| Rohrdurchmesser und Biegeradien | DN 25 bis DN 32 für Standard, DN 40 bis DN 50 für leistungsstarke Zuleitungen; Biegeradius mindestens dreifacher Außendurchmesser. |
| Fehlervermeidung | Maximal zwei 90°-Bögen pro Abschnitt, Rohrenden kennzeichnen, Pilotdrähte einziehen. |
| Schnittstellenmanagement | Alle Gewerke auf einem gemeinsamen Modell koordinieren und Zuständigkeiten schriftlich festlegen. |
Meine Einschätzung zur modernen Rohrleitungsplanung
Nach Jahren in der technischen Planung von Versorgungsanlagen habe ich eine Überzeugung gewonnen, die viele Kollegen teilen, aber selten laut aussprechen: Der größte Fehler in der Rohrleitungsplanung ist nicht der falsche Rohrdurchmesser. Er ist die fehlende Koordination.
Ich habe Projekte gesehen, bei denen die einzelnen Fachplanungen technisch einwandfrei waren. Heizung, Lüftung, Elektro, alles korrekt dimensioniert. Und trotzdem hat die Baustelle nicht funktioniert, weil niemand geprüft hat, ob die Leitungen auch räumlich zusammenpassen. Das kostet Wochen und manchmal sechsstellige Beträge.
Was mich an integrierten Planungsansätzen überzeugt, ist nicht die Technik selbst. Es ist die Disziplin, die sie erzwingt. Wer auf einem gemeinsamen 3D-Modell arbeitet, kann sich nicht mehr hinter „das war nicht mein Gewerk" verstecken. Kollisionen werden sichtbar, bevor Beton gegossen wird.
Mein Rat für Einsteiger: Fangen Sie mit der Koordination an, nicht mit der Dimensionierung. Wer zuerst klärt, wo welche Leitung läuft und wer für welche Schnittstelle verantwortlich ist, hat die schwierigste Arbeit schon getan. Die hydraulischen Berechnungen folgen dann fast von selbst. Und für erfahrene Planer gilt: Überprüfen Sie Ihre Standardabläufe bei Los- und Festpunkten bei jedem neuen Projekt. Pauschallösungen funktionieren nur so lange, bis die Geometrie oder die Betriebstemperatur aus dem Rahmen fällt.
Planegy hat diesen Ansatz in der kommunalen Wärmeplanung konsequent umgesetzt. Das Ergebnis sind Projekte, die nicht nur technisch funktionieren, sondern auch wirtschaftlich und langfristig tragfähig sind.
— Alexios
Planegy als Partner für technische Planung und Energieversorgung
Komplexe Rohrleitungs- und Versorgungsprojekte brauchen mehr als gute Software. Sie brauchen Erfahrung, die über einzelne Gewerke hinausgeht.

Planegy bringt über 20 Jahre Praxis in der Ingenieur- und Projektmanagementarbeit im Energiesektor mit. Das Unternehmen begleitet Kommunen, Stadtwerke und Industriebetriebe von der ersten technischen Planung bis zur Umsetzung klimaneutraler Versorgungskonzepte. Dazu gehören Anlagenkonzeption, Schnittstellenkoordination und die vollständige Begleitung bei Förderanträgen mit Zuschüssen von bis zu 1,2 Millionen Euro. Wer ein Projekt plant, das technische Tiefe und wirtschaftliche Tragfähigkeit verbinden soll, findet bei Planegy einen erfahrenen Ansprechpartner.
FAQ
Was ist Rohrleitungsplanung?
Rohrleitungsplanung ist die strukturierte Planung von Rohrleitungssystemen für flüssige und gasförmige Medien, die technische Dimensionierung, Normkonformität und Kostenoptimierung vereint. Sie bildet die Grundlage für sichere und wirtschaftliche Versorgungsanlagen.
Welche Normen gelten für die Rohrleitungsplanung in Deutschland?
Für metallische Rohrleitungen gilt die DIN EN 13480, für Wasserversorgungsnetze das DVGW-Regelwerk. Heizungsanlagen folgen der DIN EN 12828 und der VDI 2035.
Wie viele Reserveleitungen sollte die Leerrohrplanung vorsehen?
Pro Raum sollten mindestens drei bis vier Reserveleitungen eingeplant werden, um spätere Nachrüstungen ohne Stemmarbeiten zu ermöglichen.
Was sind Los- und Festpunkte in der Rohrleitungsplanung?
Festpunkte nehmen Reaktionskräfte aus thermischen Längenänderungen auf und verhindern unkontrollierte Bewegungen. Lospunkte erlauben axiale Verschiebungen und schützen das Rohr vor Überbeanspruchung.
Warum ist integrierte Planung mit 3D-Modellen vorteilhaft?
Integrierte Prozessketten mit verknüpften R&I-Fließbildern, 3D-Modellen und automatisch generierten Isometrien ermöglichen automatische Aktualisierungen bei Änderungen und minimieren Fehlerquellen erheblich.
