Nahwärmenetz Kosten: Investitionen, Förderung und Wirtschaftlichkeit

Ein projektiertes Nahwärmenetz kostet in der Regel zwischen 8.000 € und 15.000 € pro angeschlossenem Gebäude, je nach Anschlussdichte, Trassenlänge und Wärmequelle. Drei Faktoren bestimmen das Budget am meisten:
- Die gewählte Erzeugungstechnik (Wärmepumpe, Biomasse, Abwärme oder Hybridlösung)
- Die Netz‑ und Trassenlänge pro Anschluss
- Die Anschlussdichte, also wie viele Gebäude sich pro Trassenmeter versorgen lassen
Verlässlich werden diese Zahlen erst nach Abschluss der Entwurfsplanung (HOAI LPH 3). Die Bundesförderung für effiziente Wärmenetze (BEW) kann die Investitionslast über mehrere Module spürbar senken, dazu gleich mehr.
Wichtige Erkenntnisse
| Thema | Details |
|---|---|
| Kostenspanne realistisch einschätzen | Rechnen Sie mit 8.000 bis 15.000 € pro Anschluss, abhängig von Trasse und Erzeugung. |
| BEW frühzeitig beantragen | Modul 1 mit bis zu 50 % Förderquote sollte parallel zur Wärmeplanung gestellt werden. |
| Betreibermodell früh festlegen | Die Wahl beeinflusst Bonität, Bilanzwirkung und Förderfähigkeit maßgeblich. |
| Vollkostenrechnung nach VDI 2067 nutzen | Annuität plus Betriebskosten ergibt den belastbaren Wärmepreis pro MWh. |
| PLANEGY für Förderstrategie und Planung | PLANEGY begleitet Machbarkeitsstudien, BEW‑Anträge bis 1,2 Mio. € und Betreiberstrukturberatung. |
Inhaltsverzeichnis
- Wie setzen sich die Investitionskosten für ein Nahwärmenetz zusammen?
- Wann werden Kostenschätzungen für Finanzierer belastbar?
- Welche Finanzierungswege und Betreibermodelle passen zu Ihrem Projekt?
- Wie berechnet man die Wärmegestehungskosten eines Nahwärmenetzes?
- Welche Meilensteine führen von der Projektidee zur Inbetriebnahme?
- Welche Risiken treiben die Kosten unerwartet nach oben?
- Wie unterstützt PLANEGY bei Kostenplanung und BEW‑Anträgen?
- Quellen
Wie setzen sich die Investitionskosten für ein Nahwärmenetz zusammen?
Die Gesamtsumme gliedert sich in vier große Blöcke: Erzeugungsanlagen, Netzinfrastruktur, Hausanschlüsse und Nebenkosten. Erzeugungsanlagen (Wärmepumpen, Kessel, Speicher) machen oft ein Drittel bis die Hälfte der Investition aus. Die Netzinfrastruktur, also Trassenbau und Verteilleitungen, ist bei städtischer Bebauung mit hohen Tiefbaukosten verbunden, in suburbanen Lagen mit größeren Grundstücken dagegen günstiger, wenn die Wärmequelle lokal verfügbar ist, wie die IÖW in ihrem Infoblatt zu Planung, Bau und Betrieb darlegt.
Eine Beispielrechnung, die KEA‑BW in ihrer Studie zur Finanzierung von Wärmenetzen vorstellt, zeigt: Verteilnetz und Hausanschlüsse bilden zusammen oft den größten Anteil der jährlichen Annuität, nicht die Erzeugung selbst. Wer nur auf den Kessel oder die Wärmepumpe schaut, unterschätzt regelmäßig die Trassenkosten.
Profi-Tipp: Fragen Sie bei ersten Kostenschätzungen immer nach der zugrunde liegenden Leistungsphase. Eine Zahl aus der Vorplanung (LPH 2) ist etwas ganz anderes als eine Zahl aus der Entwurfsplanung (LPH 3).
Wann werden Kostenschätzungen für Finanzierer belastbar?

Kurz gesagt: erst mit dem Abschluss der Entwurfsplanung. Bis dahin sind Zahlen Näherungswerte, keine Kalkulationsgrundlage für Bankgespräche oder Förderanträge. Diese Unterscheidung wird in der Praxis oft übersehen, und genau daran scheitern manche Projekte in der Finanzierungsphase, weil frühe Schätzungen fälschlich als Investitionsgrundlage behandelt werden.
Die BEW gliedert sich in vier Module mit unterschiedlicher Funktion:
- Modul 1: Machbarkeitsstudien und Transformationspläne, Förderquote bis zu 50 %, Höchstsumme 2 Mio. €
- Modul 2/3: Investitionszuschüsse für Neubau und Umbau, bis zu 40 % der förderfähigen Kosten, Höchstbetrag begrenzt
- Modul 4: Betriebskostenförderung für bestimmte erneuerbare Erzeuger über einen Zeitraum von etwa 10 Jahren
Für die Antragstellung empfiehlt sich folgende Reihenfolge:
- Modul 1 so früh wie möglich stellen, idealerweise parallel zur kommunalen Wärmeplanung
- Entwurfsplanung (LPH 3) abschließen, bevor Modul 2/3 beantragt wird

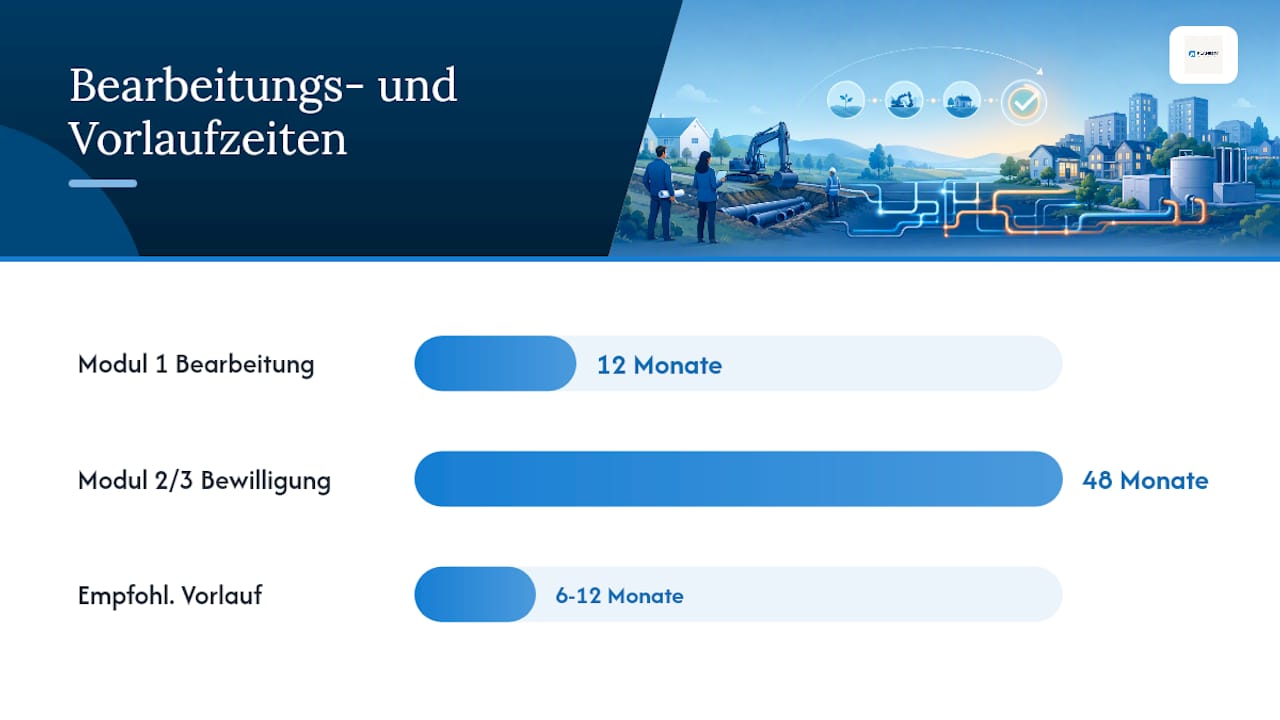

- Mit mindestens 6 bis 12 Monaten Vorlauf vor dem geplanten Spatenstich rechnen, da Modul 1 eine Bearbeitungszeit von rund 12 Monaten hat und Modul 2/3 Bewilligungszeiträume von bis zu 48 Monaten vorsieht
Wer diese Reihenfolge ignoriert, riskiert, dass die Baufreigabe steht, aber der Förderbescheid fehlt.
Welche Finanzierungswege und Betreibermodelle passen zu Ihrem Projekt?
Die Wahl des Betreibermodells entscheidet mit, wie ein Nahwärmenetz finanziert wird und wie es sich auf die kommunale Bilanz auswirkt. dena weist in ihrer Analyse zu Betreibermodellen und Finanzierung darauf hin, dass diese Entscheidung früh getroffen werden sollte, weil sie Kreditwürdigkeit und rechtliche Verantwortung direkt beeinflusst.
| Betreibermodell | Vorteil | Nachteil |
|---|---|---|
| Kommunaler Eigenbetrieb | Direkte Steuerung, oft günstige Kommunalkredite | Belastet den Haushalt, Zustimmung der Kommunalaufsicht nötig |
| Stadtwerk | Erfahrung im Anlagenbetrieb, etablierte Bonität | Kapazitäten oft an anderer Stelle gebunden |
| Genossenschaft | Hohe lokale Akzeptanz, Bürgerbeteiligung als Kapitalquelle | Längere Entscheidungswege, geringere Kreditlinien |
| Contracting | Keine Eigeninvestition der Kommune nötig | Laufzeitbindung, geringerer Einfluss auf Preisgestaltung |
Kleinere Projekte haben es bei Banken oft schwerer, weil die Prüfkosten im Verhältnis zur Kreditsumme hoch ausfallen. dena beschreibt in ihrer Untersuchung zur Finanzierungsrealität, dass standardisierte Unterlagen und ein professionelles Auftreten die Bankfähigkeit deutlich verbessern. Praktisch heißt das: Bündeln Sie kleine Vorhaben in einer Region, nutzen Sie einheitliche Kalkulationsformate und legen Sie plausibilisierte Kostenaufstellungen vor, keine Bauchgefühl‑Schätzungen.
Wie berechnet man die Wärmegestehungskosten eines Nahwärmenetzes?
Die annuitätische Vollkostenrechnung nach VDI 2067 ist die Standardmethode, um Investitionen in einen jährlichen Wärmepreis zu übersetzen. Die Grundformel lautet:
Annuität = Investitionssumme × Annuitätenfaktor (abhängig von Kalkulationszins und Nutzungsdauer)
Vollkosten pro Jahr = Annuität + fixe Betriebskosten + variable Betriebskosten (Brennstoff, Wartung, Strom)
Ein Rechenbeispiel macht das greifbar. Nehmen wir ein Netz mit 4 Mio. € Investitionssumme. Kommen feste Betriebskosten von 60.000 € pro Jahr und variable Kosten von 90.000 € pro Jahr hinzu, ergeben sich Vollkosten von rund 326.640 € pro Jahr. Bei 250 angeschlossenen Gebäuden und einem Jahreswärmebedarf von insgesamt 5.000 MWh entspricht das etwa 65 €/MWh reinen Kapital‑ und Betriebskosten, ohne Brennstoffpreis.
Solche Zahlen sind nur so gut wie ihre Annahmen. Eine Sensitivitätsrechnung, die Anschlussquote, Zinssatz und Ausbaugrad variiert, zeigt oft, wie stark der Wärmepreis schwankt, wenn zehn Gebäude weniger anschließen als geplant.
Welche Meilensteine führen von der Projektidee zur Inbetriebnahme?
Ein Nahwärmenetz durchläuft typischerweise sechs Phasen, von der ersten Idee bis zum Anlaufbetrieb:
- Projektidee und Grobanalyse: Wärmebedarf und mögliche Wärmequellen sichten
- Machbarkeitsstudie (BEW Modul 1): Wirtschaftlichkeit und Anschlussbereitschaft prüfen, Bearbeitungszeit rund 12 Monate
- Entwurfsplanung (LPH 3): Kosten werden belastbar, Grundlage für Bankgespräche
- Detailplanung und Ausschreibung (Module 2/3): Bewilligungszeiträume bis zu 48 Monate einplanen
- Bauphase: Trassenbau, Anlagenerrichtung, Hausanschlüsse
- Anlaufbetrieb: Einregulierung, erste Betriebsjahre mit engmaschiger Kontrolle
Beteiligt sind neben der Kommune meist ein Planungsbüro, das gewählte Betreibermodell und potenzielle Ankerkunden. Die Entscheidung über das Betreibermodell und die Sicherung von Ankerkunden sollten möglichst parallel zur Machbarkeitsstudie fallen, nicht erst danach.
Welche Risiken treiben die Kosten unerwartet nach oben?
Fünf Risiken tauchen in Nahwärmeprojekten immer wieder auf: nicht kartierte Leitungen im Untergrund, unsichere Grundstücksverfügbarkeit, zu niedrige Anschlussquoten, schwankende Materialpreise und fehlende Standardisierung gegenüber Finanzierern. Das IÖW‑Infoblatt zu Betreibermodellen nennt nicht kartierte Leitungen und Risse in Nachbargebäuden als typische, teure Überraschungen während der Bauphase.
Gegensteuern lässt sich mit konkreten Maßnahmen:
- Vorerkundung des Untergrunds vor der Ausschreibung
- Frühzeitige und wiederholte Bürgerbeteiligung zur Sicherung der Anschlussquote
- Regionale Ausschreibungen, die lokale Firmen einbinden und Transportkosten senken
- Standardisierte Kostenaufstellungen für Bankgespräche
Das drückt oft sowohl Preis als auch Akzeptanz vor Ort.*
Drei Prioritäten, wenn die Budgetentscheidung ansteht
Wenn ein Budgetentscheid bevorsteht, würde ich drei Dinge zuerst klären: eine belastbare LPH3‑Planung, die frühe Beantragung von BEW‑Modul 1 und eine strukturierte Stakeholder‑Beteiligung. Ankerkunden sichern, eine Förderstrategie über alle vier Module hinweg entwickeln und ausreichend Planungsressourcen bereitstellen, das sind die Aufgaben, die den größten Unterschied machen. PLANEGY bringt über 20 Jahre Erfahrung aus Ingenieur‑ und Projektmanagementpraxis mit und unterstützt bei der Erschließung von Fördermitteln bis zu 1,2 Mio. €.
Wie unterstützt PLANEGY bei Kostenplanung und BEW‑Anträgen?

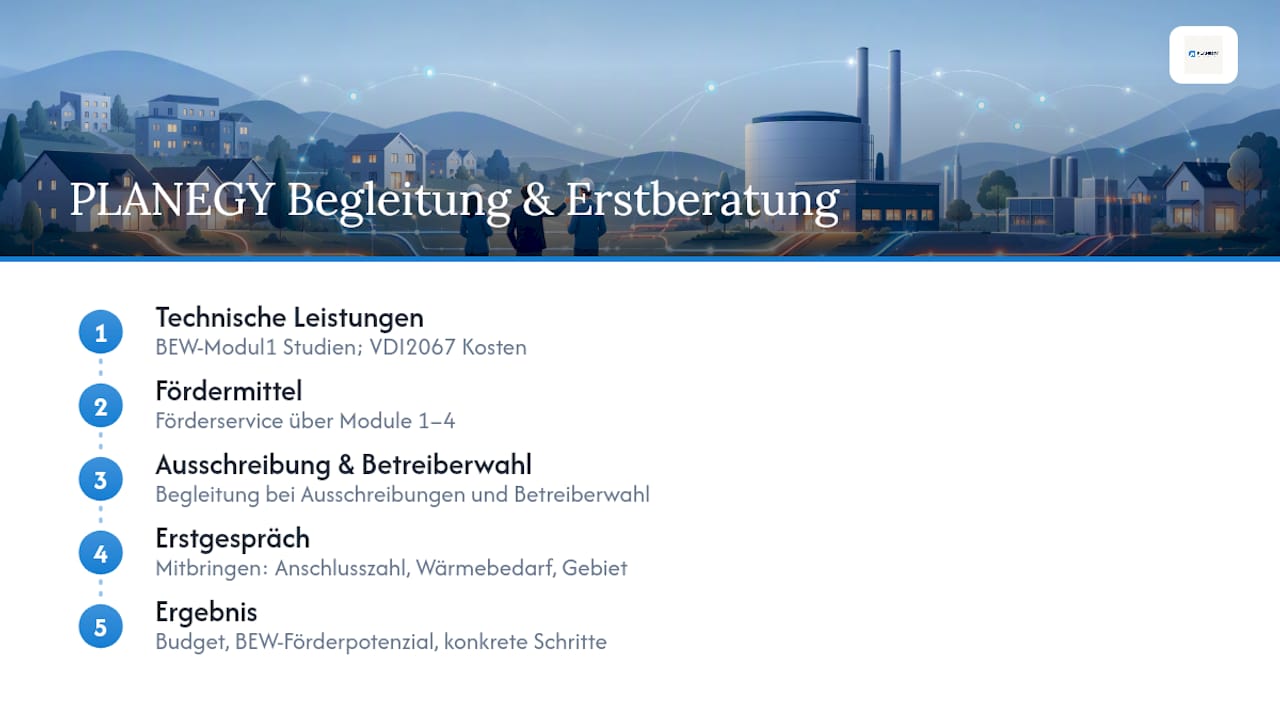

Kostenplanung für Nahwärmenetze ist selten das Problem einzelner Zahlen. Das eigentliche Problem ist, alle Bausteine, von der Machbarkeitsstudie bis zur Betreiberstruktur, so zusammenzuführen, dass Banken und Fördergeber Ja sagen. PLANEGY begleitet genau diesen Prozess: Machbarkeitsstudien nach BEW‑Modul 1, annuitätische Kostenberechnungen nach VDI 2067, den vollständigen Fördermittelservice über alle vier Module sowie Begleitung bei Ausschreibungen und der Wahl des passenden Betreibermodells.

Für ein Erstgespräch lohnt es sich, ein paar Basisdaten bereitzuhalten: die grobe Anzahl potenzieller Anschlussgebäude, vorhandene Wärmebedarfsanalysen, falls schon erstellt, und eine erste Vorstellung vom gewünschten Versorgungsgebiet. Aus einer Erstberatung nehmen Sie üblicherweise ein Orientierungsbudget, eine Einschätzung des Förderpotenzials über die BEW‑Module und konkrete nächste Schritte mit. Wer jetzt die kommunale Wärmeplanung noch nicht abgeschlossen hat, sollte diesen Schritt parallel angehen, da er die Grundlage für die Machbarkeitsstudie bildet.
Starten Sie mit einer Anfrage bei PLANEGY, um Ihr Projekt konkret einzuordnen und die passende Förderstrategie zu entwickeln.

Quellen
Für die eigene Planung lohnt sich der direkte Blick in die Primärquellen, statt sich nur auf Sekundärdarstellungen zu verlassen:
- dena — Wärmenetze im Bestand errichten: Betreibermodelle und Finanzierung
- IÖW — Wärmenetze umsetzen: Was ist bei Planung, Bau und Betrieb zu beachten (Infoblatt 2025)
Nutzen Sie diese Quellen direkt bei der Antragserstellung, etwa zur Formulierung von Förderquoten oder zur Plausibilisierung von Kostenaufstellungen. Vertiefend hilft auch der PLANEGY‑Praxisleitfaden zur BEW‑Förderung mit konkreten Checklisten für die Antragsunterlagen.
Dieser Artikel enthält allgemeine Informationen und ersetzt nicht die Beratung durch einen qualifizierten Finanzberater. Wenden Sie sich an eine qualifizierte Finanzfachperson zu Ihrer persönlichen Lage, bevor Sie auf Grundlage dieses Inhalts handeln.
