LPG-Anlage-Genehmigung: Regeln für Kommunen und Betriebe

Ab drei Tonnen Fassungsvermögen braucht eine stationäre LPG-Anlage eine Genehmigung. Zwischen drei und unter 30 Tonnen greift das vereinfachte Verfahren nach § 19 BImSchG, ab 30 Tonnen das förmliche Verfahren nach § 10 BImSchG mit Öffentlichkeitsbeteiligung. Maßgeblich ist Anlage 1 Nr. 9.1 der 4. BImSchV, die Mengenschwellen für Lagerung, Be- und Entladung brennbarer Gase festlegt. Wer mehrere Behälter am selben Standort betreibt, muss zusätzlich prüfen, ob die 12. BImSchV (Störfall-Verordnung) zusätzliche Pflichten auslöst. PLANEGY begleitet Kommunen, Stadtwerke und Industriebetriebe durch genau diese Prüfung, von der ersten Mengenbilanz bis zum fertigen Antrag.
- Prüfen Sie zuerst die Gesamtmenge aller Behälter am Standort, nicht nur den größten Tank.
- Klären Sie frühzeitig per Vorbescheid, welches Verfahren tatsächlich greift.
- Binden Sie einen Fachplaner ein, bevor Sie Unterlagen zusammenstellen.
Profi-Tipp: Fragen Sie bei der Immissionsschutzbehörde einen informellen Vorabtermin an, noch bevor Sie den Vorbescheid beantragen. Das kostet einen Vormittag, spart aber oft Wochen an Nachforderungen.
Wichtige Erkenntnisse
Eine LPG-Anlage-Genehmigung richtet sich nach Fassungsvermögen: unter 3 t frei, 3 bis 30 t vereinfacht, ab 30 t förmlich mit Öffentlichkeitsbeteiligung.

| Thema | Details |
|---|---|
| Schwellenwerte kennen | 3 t und 30 t entscheiden über Genehmigungsfreiheit, vereinfachtes oder förmliches Verfahren. |
| Aggregation prüfen | Mehrere Tanks am selben Standort können gemeinsam die Schwelle überschreiten. |
| Vorbescheid nutzen | § 9 BImSchG klärt einzelne Voraussetzungen verbindlich vor dem Hauptantrag. |
| Landesrecht nicht übersehen | Auch Tanks unter 3 t können bauordnungsrechtliche Pflichten auslösen. |
| PLANEGY als Begleiter | PLANEGY unterstützt bei Fachplanung, Antragsunterlagen und Förderservice. |
Wichtige Rechtsquellen und Leitfäden
- 4. BImSchV, Anlage 1 Nr. 9.1: definiert die Mengenschwellen für LPG-Lagerung.
- DVGW-Genehmigungsleitfaden: praxisnahe Auslegungshilfe für Behördenverfahren.
Dieser Artikel enthält allgemeine Informationen und ersetzt nicht die Beratung durch einen qualifizierten Anwalt. Wenden Sie sich an eine qualifizierte Rechtsfachperson zu Ihrer persönlichen Lage, bevor Sie auf Grundlage dieses Inhalts handeln.
Inhaltsverzeichnis
- Welche Gesetze und Schwellenwerte regeln die LPG-Anlage-Genehmigung?
- Vereinfachtes oder förmliches Verfahren: Was ändert sich in der Praxis?
- Welche Unterlagen verlangt die Behörde für den Antrag?
- Wann zählen mehrere Tanks als eine gemeinsame Anlage?
- Braucht ein kleiner Tank unter drei Tonnen trotzdem eine Genehmigung?
- Wie gehen Kommunen und Betriebe die Genehmigung Schritt für Schritt an?
- Praxisperspektive von PLANEGY: Wann sollten Sie uns einschalten?
- Wie unterstützt PLANEGY Sie konkret bei Ihrer Genehmigung?
- Quellen
Welche Gesetze und Schwellenwerte regeln die LPG-Anlage-Genehmigung?

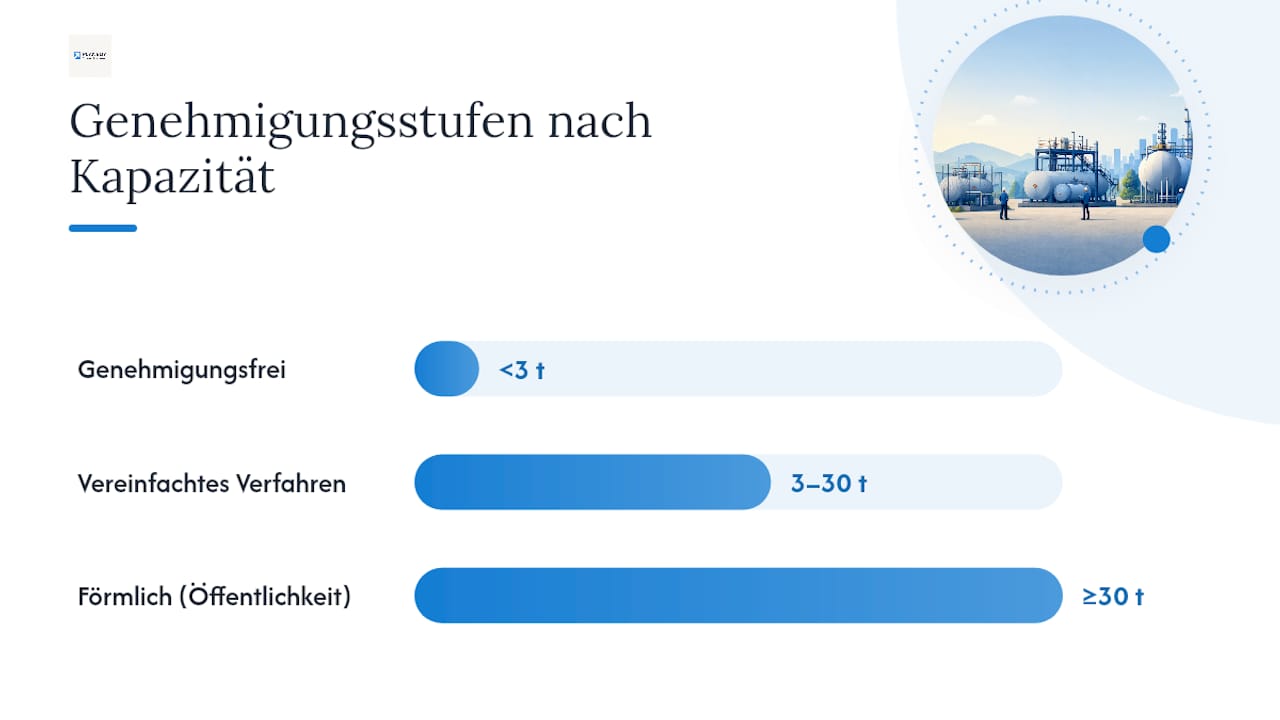

Das Bundes-Immissionsschutzgesetz (BImSchG) bildet den Rahmen, die eigentliche Detailarbeit leistet die 4. BImSchV. Sie listet in Anlage 1 Nr. 9.1 exakt, ab welcher Menge welches Verfahren gilt. Diese drei Kategorien bestimmen so gut wie jede Entscheidung im Vorfeld einer Anlagenplanung.
Unter drei Tonnen ist eine LPG-Anlage nach 4. BImSchV genehmigungsfrei. Das heißt aber nicht automatisch, dass Sie ohne jede Prüfung bauen dürfen, denn Landesbauordnungen können eigene Anforderungen stellen. Zwischen drei und unter 30 Tonnen ist das vereinfachte Verfahren nach § 19 BImSchG einschlägig, ohne förmliche Öffentlichkeitsbeteiligung. Ab 30 Tonnen verlangt § 10 BImSchG das förmliche Verfahren samt Auslegung der Unterlagen und Einwendungsmöglichkeit für Dritte.
| Fassungsvermögen | Verfahren | Rechtsgrundlage |
|---|---|---|
| Unter 3 t | Genehmigungsfrei nach 4. BImSchV | Landesbauordnung kann greifen |
| 3 t bis unter 30 t | Vereinfachtes Verfahren | § 19 BImSchG |
| Ab 30 t | Förmliches Verfahren mit Öffentlichkeitsbeteiligung | § 10 BImSchG |
Neben der 4. BImSchV spielen weitere Vorschriften mit hinein: die 12. BImSchV für Störfallpflichten, das UVPG bei sehr großen Lagermengen, die Betriebssicherheitsverordnung (BetrSichV) für den späteren Betrieb sowie die jeweilige Landesbauordnung (LBO) für baurechtliche Fragen.
Ein Genehmigungsverfahren nach BImSchG prüft in der Praxis meist nicht nur immissionsschutzrechtliche Fragen. Durch die sogenannte Konzentrationswirkung deckt es häufig auch bau- und betriebssicherheitsrechtliche Entscheidungen mit ab, was separate Verwaltungsakte erspart.
Vereinfachtes oder förmliches Verfahren: Was ändert sich in der Praxis?
Welches Verfahren Sie durchlaufen, hängt allein am Fassungsvermögen Ihrer Anlage, doch die praktischen Unterschiede sind erheblich. Im vereinfachten Verfahren nach § 19 BImSchG entfällt die öffentliche Auslegung. Anwohner und Verbände erfahren vom Vorhaben meist erst nach Genehmigungserteilung, was Zeit spart, aber auch Akzeptanzrisiken birgt. Im förmlichen Verfahren nach § 10 BImSchG müssen die Unterlagen öffentlich ausgelegt werden, Dritte können Einwendungen erheben, und die Behörde muss diese förmlich abarbeiten.
Der typische Ablauf sieht so aus:
- Antragstellung mit vollständigen technischen und sicherheitsrelevanten Unterlagen.
- Beteiligung weiterer Behörden und Träger öffentlicher Belange (Bauaufsicht, Feuerwehr, Naturschutz).
- Nur im förmlichen Verfahren: öffentliche Bekanntmachung und Auslegung der Unterlagen, meist über mehrere Wochen.
- Prüfung eingegangener Einwendungen, gegebenenfalls Erörterungstermin.
- Erteilung des Bescheids, häufig mit Nebenbestimmungen zu Auflagen und Prüfpflichten.
Beteiligt sind in der Regel die Immissionsschutzbehörde als Federführung, die Bauaufsicht, unter Umständen die Gewerbeaufsicht sowie externe Prüfstellen für Explosionsschutz und Anlagensicherheit. Bearbeitungszeiten schwanken stark je nach Bundesland und Vollständigkeit der Unterlagen, ein förmliches Verfahren dauert wegen der Auslegungsfrist erfahrungsgemäß deutlich länger als ein vereinfachtes.
Profi-Tipp: Ein Vorbescheid nach § 9 BImSchG klärt einzelne Genehmigungsvoraussetzungen verbindlich, bevor Sie den vollständigen Antrag stellen. Das lohnt sich besonders bei Standortfragen oder unklarer Mengenzuordnung, weil eine spätere Ablehnung im Hauptverfahren so vermieden wird.
Welche Unterlagen verlangt die Behörde für den Antrag?
Behörden prüfen bei jedem Antrag dieselben Kernpunkte, unabhängig davon, ob es sich um ein vereinfachtes oder förmliches Verfahren handelt. Folgende Unterlagen sind praktisch immer Pflicht:
- Ausgefülltes Antragsformular samt Standortbeschreibung und Lageplan.
- Anlagenbeschreibung mit technischen Zeichnungen zu Behältern, Verdampfern und Rohrleitungen.
- Gefährdungsbeurteilung und Explosionsschutzdokument nach den einschlägigen TRGS-Regeln.
- Emissions- und Immissionsabschätzung für den Anlagenbetrieb.
- Betriebsablaufbeschreibung mit Angaben zu Betriebszeiten und Wartungsintervallen.
- Prüfberichte und Nachweise nach BetrSichV, etwa zu Druckbehältern und Sicherheitsventilen.
Die technischen Nachweise erstellen üblicherweise Fachplaner oder anerkannte Sachverständige, oft unter Bezug auf konkrete Normen wie das AD-Merkblatt 2000 HP 801 Nr. 25 für Druckbehälterprüfungen. Ein reales Beispiel zeigt die Größenordnung: Eine Flüssiggaslageranlage mit 62 Kubikmetern entspricht bei 85 Prozent Füllgrad rund 28,6 Tonnen und liegt damit knapp unter der 30-Tonnen-Schwelle zum förmlichen Verfahren, ein Detail, das bei der Anlagenplanung oft übersehen wird.
Zwei Lücken verzögern Verfahren immer wieder: eine unzureichend ausgearbeitete Explosionsschutzbetrachtung und die fehlende Zusammenführung mehrerer Lagerbehälter zu einer Gesamtbilanz. Wer mehrere Tanks getrennt betrachtet, obwohl sie räumlich und betrieblich zusammenhängen, reicht am Ende unvollständige Unterlagen ein und muss nachbessern.
Profi-Tipp: Nutzen Sie die Checklisten, die viele Immissionsschutzbehörden auf ihren Webseiten bereitstellen, und lassen Sie den fertigen Antrag intern gegen diese Liste gegenprüfen, bevor Sie ihn einreichen. Ein Explosionsschutzdokument nach aktuellem Stand erstellen Sie am besten gemeinsam mit einem Fachplaner, der die TRGS-Anforderungen kennt.

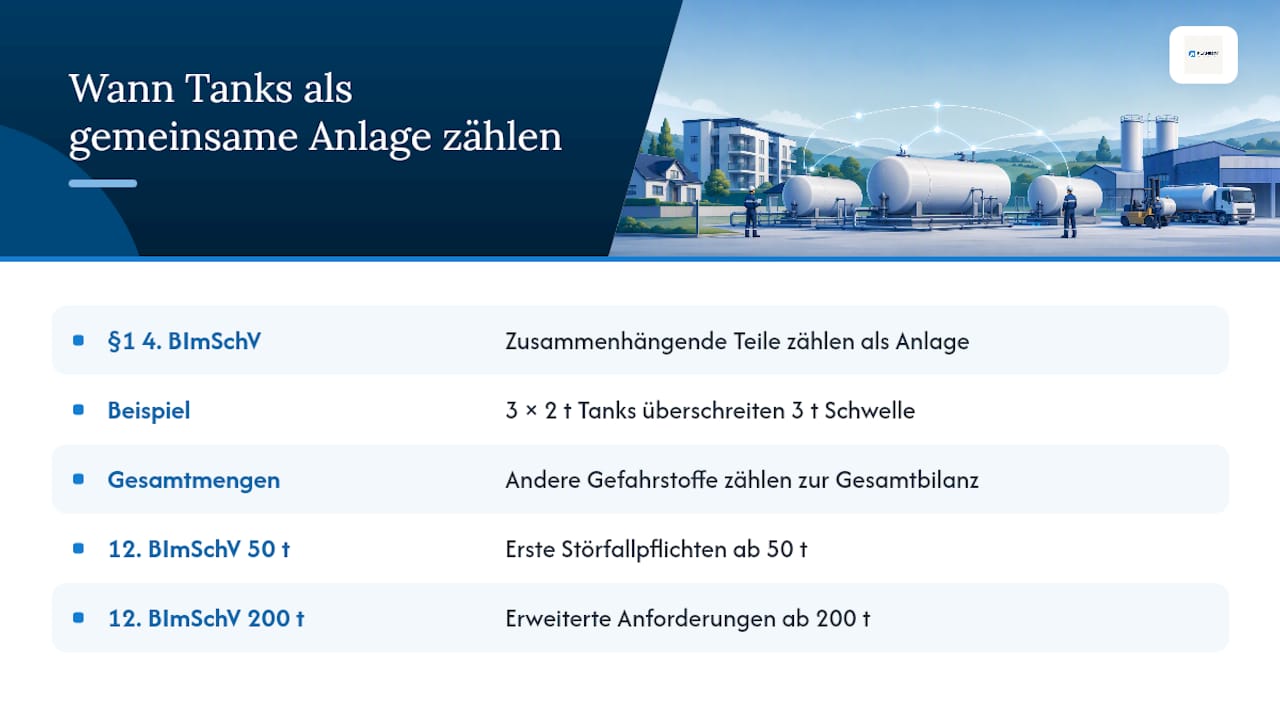

Wann zählen mehrere Tanks als eine gemeinsame Anlage?

Die Antwort entscheidet oft darüber, ob Sie überhaupt eine Genehmigung brauchen. § 1 der 4. BImSchV legt fest, dass räumlich und betrieblich zusammenhängende Anlagenteile als gemeinsame Anlage gelten. Das bedeutet: Drei separate Zwei-Tonnen-Tanks auf demselben Betriebsgelände können zusammen die Drei-Tonnen-Schwelle überschreiten, auch wenn jeder einzelne Behälter für sich genommen genehmigungsfrei wäre. Fachplaner berichten, dass genau diese Abgrenzung regelmäßig unterschätzt wird.
Zusätzlich greift ab bestimmten Mengen die 12. BImSchV mit eigenen Störfallpflichten: Ab 50 Tonnen entstehen erste Pflichten, ab 200 Tonnen erweiterte Anforderungen wie Sicherheitsberichte und zusätzliche Meldepflichten. Bei sehr großen Lagermengen kann zudem das UVPG eine Umweltverträglichkeitsprüfung verlangen. Für den Explosionsschutz sind die einschlägigen TRGS-Regeln maßgeblich, sie definieren, welche Zonen im Explosionsschutzdokument auszuweisen sind und welche technischen Schutzmaßnahmen greifen müssen.
Mengenschwellen sind Gesamtgrößen. Andere Gefahrstoffbestände am selben Standort zählen mit in die Bilanz, eine spätere Erweiterung oder Kombination unterschiedlicher Lager kann die Genehmigungspflicht auslösen, ohne dass der Betreiber es kommen sieht.
Profi-Tipp: Stimmen Sie die Gesamtstoffbilanz frühzeitig mit der Immissionsschutzbehörde ab, besonders wenn am Standort neben LPG auch andere Gefahrstoffe gelagert werden. Eine informelle Vorabklärung ist günstiger als eine Ablehnung mitten im Verfahren.
Braucht ein kleiner Tank unter drei Tonnen trotzdem eine Genehmigung?
Immissionsschutzrechtlich meist nicht, doch das ist nur die halbe Wahrheit. Landesbauordnungen regeln eigene Anforderungen an Flüssiggastanks unabhängig von der 4. BImSchV, und die Schwelle liegt in den meisten Bundesländern ebenfalls bei drei Tonnen. Einige Länder, etwa Berlin und Brandenburg, rechnen abweichend in Kubikmetern statt in Gewicht, was bei der Planung leicht zu Verwechslungen führt.
Typische baurechtliche Pflichten für kleine Tanks:
- Aufstellgenehmigung oder zumindest Anzeigepflicht bei der örtlichen Bauaufsicht.
- Einzuhaltende Mindestabstände zu Gebäuden, Grundstücksgrenzen und Zündquellen.
- Brandschutzauflagen, die je nach Kommune unterschiedlich streng ausgelegt werden.
Bei Unsicherheit über die konkrete Auslegung in Ihrer Kommune lohnt sich eine formlose Vorabklärung bei der zuständigen Bauaufsicht für die Ladestation Aufstellgenehmigung, bevor Sie investieren.
Wie gehen Kommunen und Betriebe die Genehmigung Schritt für Schritt an?
Ein strukturiertes Vorgehen verhindert die meisten Verzögerungen im Verfahren:
- Gesamtmenge aller LPG-Bestände und weiterer Gefahrstoffe am Standort ermitteln (Aggregation prüfen).
- Vorbegehung des Standorts gemeinsam mit einem Fachplaner durchführen.
- Bei Unsicherheiten einen Vorbescheid nach § 9 BImSchG beantragen.
- Vollständige Antragsunterlagen inklusive Explosionsschutzdokument erstellen.
- Behördenbeteiligung koordinieren und Rückfragen zügig beantworten.
- Nebenbestimmungen im Bescheid frühzeitig einplanen, etwa wiederkehrende Prüfpflichten.
Zuständig sind meist die Immissionsschutzbehörde als Federführung, die Bauaufsicht für baurechtliche Fragen und bei Bedarf die Feuerwehr für Brandschutzauflagen. Planen Sie bei einem förmlichen Verfahren zusätzlichen Puffer für die öffentliche Auslegung ein, und suchen Sie den Kontakt zu Anwohnern, bevor Einwendungen überhaupt entstehen können.
Praxisperspektive von PLANEGY: Wann sollten Sie uns einschalten?
PLANEGY begleitet Genehmigungsverfahren nach 4. BImSchV von der Fachplanung über das Explosionsschutzdokument bis zur fertigen Antragsführung, gestützt auf über 20 Jahre Erfahrung im Energiesektor. Wer unsicher ist, ob mehrere Tanks als gemeinsame Anlage zählen oder wann Störfallpflichten drohen, sollte einen Fachplaner einbinden, bevor der Antrag geschrieben wird. Genau an dieser Schnittstelle zur Behörde setzen wir an, inklusive Förderservice für die Finanzierung der Anlage.
Wie unterstützt PLANEGY Sie konkret bei Ihrer Genehmigung?
Ein Genehmigungsverfahren scheitert selten an der Technik, sondern an unvollständigen Unterlagen und unklaren Zuständigkeiten. Genau da setzt PLANEGY an: mit einer Vorprüfung Ihrer Mengenbilanz, der Beantragung eines Vorbescheids, wo sinnvoll, und der vollständigen Zusammenstellung Ihrer Antragsunterlagen inklusive Explosionsschutzdokument.

Dazu kommt der Förderservice: PLANEGY identifiziert und akquiriert für Kommunen, Stadtwerke und Industriebetriebe Fördermittel aus BEW, KfW, BAFA und EU-Programmen, mit einer Förderunterstützung in relevanter Höhe pro Projekt. Wer parallel über eine Umstellung auf BioLPG als Brückentechnologie nachdenkt, kann diese Frage direkt in die Anlagenkonzeption einfließen lassen. Weitere rechtliche Hintergründe zum Genehmigungsverfahren nach 4. BImSchV finden Sie im PLANEGY-Fachbeitrag zu Industrieanlagen. Für einen ersten Austausch zu Ihrer konkreten Anlage besuchen Sie die PLANEGY-Website und vereinbaren Sie eine Erstprüfung.
Quellen
- DVGW – Handbuch Genehmigungen LNG‑Tankstellen
- DVGW – Genehmigungsleitfaden LNG/LCNG‑Tankstellen
- Fluessiggas
- 4. BImSchV – Anhang Teil 9 (Sadaba)
