KWK-Förderung 2026: Was Planer und Betreiber jetzt wissen müssen

Ein Techniker nimmt Feinjustierungen an den Ventilen der Rohrleitungen einer KWK-Anlage vor.

Wer eine KWK-Anlage plant oder betreibt, hat 2026 noch Zugang zu Zuschlägen nach dem Kraft-Wärme-Kopplungsgesetz (KWKG) — aber nur unter klaren Bedingungen. Die entscheidende Frist: Bis zum 31. Dezember 2026 muss entweder eine immissionsschutzrechtliche Genehmigung vorliegen oder eine verbindliche Bestellung erfolgt sein. Wer das schafft, sichert sich den Förderanspruch auch dann, wenn die Anlage erst Jahre später in Betrieb geht.

Die zentralen Voraussetzungen auf einen Blick:

  • Zulassung durch das BAFA (Bundesamt für Wirtschaft und Ausfuhrkontrolle) ist Pflicht
  • Antragstellung ausschließlich elektronisch über das DKWKG-Antragsportal; Post und E-Mail wahren keine Fristen
  • Direkte CO2-Emissionen müssen unter 270 g CO2/kWh Energieertrag liegen
  • Heizölbetriebene Neuanlagen sind seit der KWKG-Novelle 2025 von neuen Zuschlägen ausgeschlossen
  • Inbetriebnahme muss binnen vier Jahren nach Genehmigung oder verbindlicher Bestellung erfolgen

Kernbotschaft für 2026: Genehmigung oder verbindliche Bestellung bis 31.12.2026 sichern den Förderanspruch. Wer jetzt noch nicht mit der Planung begonnen hat, riskiert die Frist zu verpassen — denn Planungs- und Bauprozesse dauern oft mehr als zwei Jahre.


Wichtige Erkenntnisse

Das KWKG 2026 bietet weiterhin Zuschläge für KWK-Anlagen, aber der Förderanspruch hängt vollständig von der Einhaltung der Genehmigungsfrist bis 31.12.2026 und der elektronischen Antragstellung über das DKWKG-Portal ab.

Thema Details
Genehmigungsfrist 2026 Genehmigung oder verbindliche Bestellung bis 31.12.2026 sichert den Förderanspruch für bis zu vier Jahre.
Elektronische Antragspflicht Nur das DKWKG-Portal wahrt Fristen; Post und E-Mail führen zum Verlust des Zuschlagsanspruchs.
CO2-Grenzwert Direkte Emissionen müssen unter 270 g CO2/kWh liegen; heizölbetriebene Neuanlagen sind ausgeschlossen.
Jahresobergrenzen Roll-down 2025: 3.500 h, 2026: 3.300 h, 2027: 3.100 h, 2028: 2.900 h, 2029: 2.700 h, 2030: 2.500 h — relevant für Ertrags- und Liquiditätsplanung.
PLANEGY-Unterstützung PLANEGY begleitet Förderanträge, Genehmigungsverfahren und CO2-Nachweise für Kommunen und Industriebetriebe.

Inhaltsverzeichnis

1. Was das KWKG 2026 fördert: Anlagenkategorien, Brennstoffe und Boni

Das KWKG fördert die hocheffiziente Stromerzeugung in KWK-Anlagen, die Strom in das Netz der allgemeinen Versorgung einspeisen. Gefördert werden neue, modernisierte und nachgerüstete Anlagen — jeweils mit unterschiedlichen Zuschlagssätzen und Zuschlagsdauern.

Zulässige Brennstoffe und Erzeugungsarten:

  • Abfall und Abwärme
  • Biomasse (einschließlich Biogas und Biomethan)
  • Gasförmige Brennstoffe (Erdgas, Wasserstoff, Biomethan)
  • Nicht-fossile flüssige Brennstoffe (z. B. BioLPG, HVO)
  • Ausgeschlossen: Heizöl bei Neuanlagen (seit KWKG-Novelle 2025)

Für bestimmte Anlagen gibt es Boni: Der Ersatzbonus greift, wenn eine alte Anlage durch eine neue ersetzt wird. Innovationsboni können für flexible oder speichergekoppelte Systeme beantragt werden, sofern die Anlage nachweislich netzdienlich betrieben wird und die technischen Anforderungen der Bundesnetzagentur erfüllt. Die technischen Mindestanforderungen — insbesondere der CO2-Grenzwert von unter 270 g/kWh — sind dabei keine Empfehlung, sondern Ausschlusskriterium.

Anlagentyp Förderrelevante Merkmale Besonderheiten
Neue KWK-Anlage Erstinbetriebnahme, CO2 < 270 g/kWh Kein Heizöl; höchste Zuschlagssätze
Modernisierte Anlage Wesentliche Erneuerung von Kernkomponenten Nachweis der Modernisierungsmaßnahmen erforderlich
Nachgerüstete Anlage Ergänzung bestehender Anlage um KWK-Funktion Geringere Zuschlagsdauer als Neuanlage
Speichergekoppelte Anlage Wärme- oder Stromspeicher integriert Innovationsbonus möglich
Biomasse-KWK Einsatz zertifizierter Biomasse Nachhaltigkeitsnachweis nach BioSt-NachV

Wer Biomasse als Brennstoff einsetzt, muss zusätzlich die Nachhaltigkeitsanforderungen der Biomassestrom-Nachhaltigkeitsverordnung erfüllen. Das ist ein häufig unterschätzter Dokumentationsaufwand.


2. Wie hoch sind die Zuschläge, und wie wird die Förderung ausgezahlt?

Der KWK-Zuschlag wird je eingespeister Kilowattstunde KWK-Strom gezahlt. Die Höhe hängt von Anlagentyp, elektrischer Leistung und Inbetriebnahmezeitpunkt ab. Ausgezahlt wird der Zuschlag in der Regel monatlich vom Netzbetreiber, der den Strom abnimmt.

Die KWKG-Umlage 2026 beträgt 0,446 ct/kWh auf nichtprivilegierte Letztverbräuche — ein Wert, der für Wirtschaftlichkeitsrechnungen und Abrechnungskalkulationen direkt relevant ist.

Typische Zuschlagssätze nach Leistungsklasse (Richtwerte gemäß KWKG-Struktur):

Elektrische Leistung Zuschlagstyp Zuschlagsdauer (Vollbenutzungsstunden)
Neue Anlage 30.000 h
Neue Anlage 30.000 h
Neue Anlage 30.000 h
Über 2 MW (Ausschreibung) Neue Anlage 30.000 h
Modernisierte Anlage Alle Leistungsklassen
Nachgerüstete Anlage Alle Leistungsklassen

Schritt-für-Schritt-Abschätzung der jährlichen Förderzahlung:

  1. Elektrische Nennleistung der Anlage in kW festlegen (Beispiel: 200 kW)
  2. Jährliche Vollbenutzungsstunden schätzen (Beispiel: 3.300 h — Jahresobergrenze 2026)
  3. Eingespeiste KWK-Strommenge berechnen: 200 kW × 3.300 h = 660.000 kWh
  4. Zuschlagssatz anwenden (Beispiel: 4,0 ct/kWh): 660.000 × 0,04 = 26.400 €/Jahr
  5. Eigenverbrauchsanteil separat prüfen — für selbst verbrauchten KWK-Strom gelten andere Regelungen

Profi-Tipp: Eigenverbrauchsregelungen und Abrechnungsnachweise sind ein häufiger Stolperstein. Wer KWK-Strom selbst verbraucht, muss dies gegenüber dem BAFA und dem Netzbetreiber klar dokumentieren — fehlende Nachweise können zur Rückforderung bereits ausgezahlter Zuschläge führen.


3. So läuft die Zulassung beim BAFA ab: Fristen, Portal und Unterlagen

Die Zulassung durch das BAFA ist gesetzliche Voraussetzung für jeden KWK-Zuschlag. Seit der KWKG-Novelle 2025 gilt: Anträge sind ausschließlich elektronisch über das DKWKG-Antragsportal einzureichen. Ein Antrag per Post oder E-Mail wahrt keine Frist und führt zum Verlust des Zuschlagsanspruchs.

Fristen im Überblick:

  • Zulassungsantrag: spätestens bis zum 31. Dezember des auf die Inbetriebnahme folgenden Jahres
  • Bei Ausschreibungszuschlägen: Zulassungsantrag innerhalb von 12 Monaten nach Zuschlagserteilung
  • Genehmigung oder verbindliche Bestellung: bis 31.12.2026 (Stichtag für Förderfähigkeit)

Benötigte Unterlagen für den BAFA-Antrag:

  • Genehmigungsbescheid nach BImSchG (sofern genehmigungspflichtig) oder Nachweis der verbindlichen Bestellung
  • Technische Dokumentation: elektrische Leistung, Brennstoffart, Wirkungsgrade
  • Emissionsnachweis: Bestätigung der direkten CO2-Emissionen unter 270 g/kWh
  • Netzanschlussnachweis des zuständigen Netzbetreibers
  • Herstellererklärung zur KWK-Eignung der Anlage

Priorisierte Maßnahmen-Checkliste:

  1. Genehmigung nach BImSchG beantragen oder verbindliche Bestellung auslösen (bis 31.12.2026)
  2. BAFA-Vorbescheid beantragen, um Förderfähigkeit vorab zu klären
  3. Technische Unterlagen zusammenstellen und CO2-Nachweis vorbereiten
  4. Netzanschlussvereinbarung mit Netzbetreiber abschließen
  5. Zulassungsantrag über DKWKG-Portal einreichen (spätestens 31.12. des Folgejahres nach Inbetriebnahme)
  6. Monatliche und jährliche Meldungen über das DKWKG-Portal einrichten

Profi-Tipp: Wer den Zulassungsantrag zu spät einreicht, verliert den Zuschlagsanspruch rückwirkend für den gesamten Zeitraum ab Inbetriebnahme. Das BAFA gewährt keine Nachfristen. Die Fristwirkung ist absolut.


4. Zuschlagsdauer und Jahresobergrenzen: Wie lange wird gefördert?

Die Zuschlagsdauer wird in Vollbenutzungsstunden gemessen, nicht in Kalenderjahren. Das bedeutet: Eine Anlage, die weniger als die maximale Stundenzahl pro Jahr läuft, streckt ihren Förderanspruch entsprechend. Gleichzeitig begrenzen Jahresobergrenzen, wie viele Vollbenutzungsstunden pro Kalenderjahr anerkannt werden.

Diese Jahresobergrenzen rollen bis 2030 planmäßig ab:

Kalenderjahr Jahresobergrenze (Vollbenutzungsstunden)
2025 3.500 h
2026 3.300 h
2027 3.100 h
2028 2.900 h
2029 2.700 h
2030 2.500 h

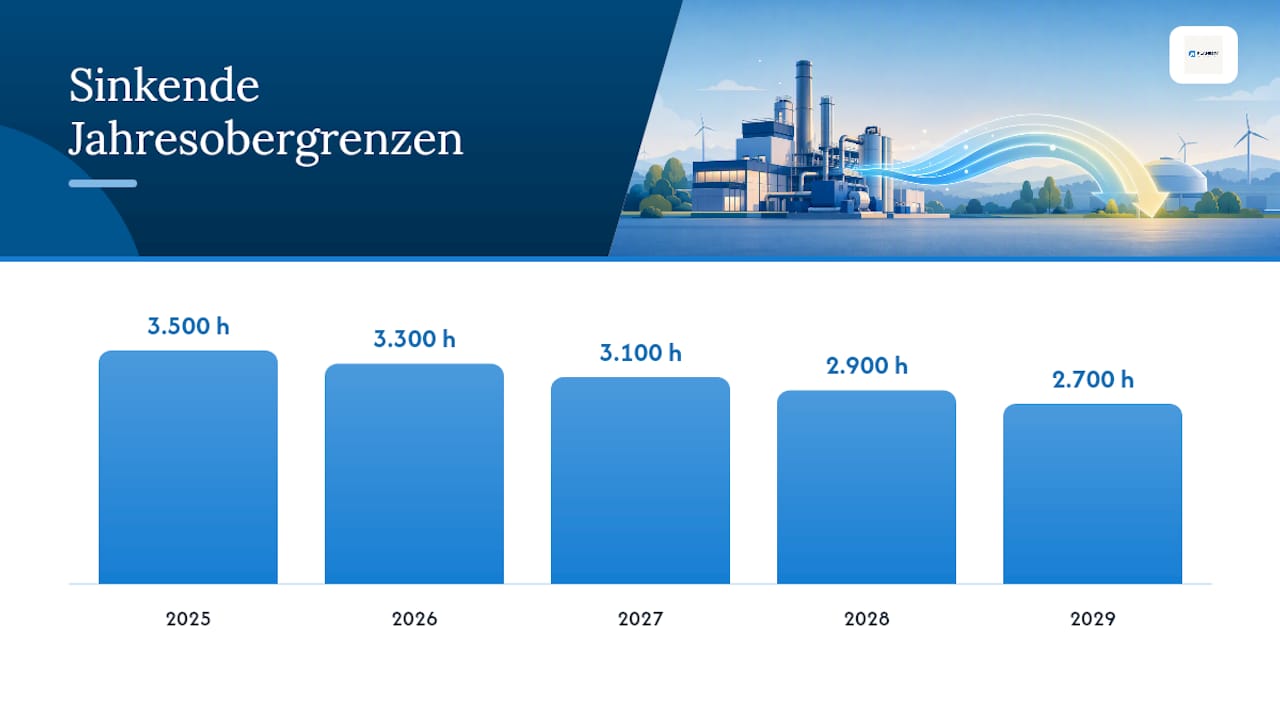

Balkendiagramm zu den jährlichen Nutzungsstundenbegrenzungen für KWK-Anlagen im Zeitraum 2025 bis 2030

Für die Ertragsplanung bedeutet das: Wer eine Anlage mit 30.000 Vollbenutzungsstunden Zuschlagsdauer betreibt, braucht bei der Jahresobergrenze 2026 von 3.300 h rechnerisch rund neun Jahre bis zur vollständigen Ausschöpfung. Ab 2030 verlängert sich dieser Zeitraum weiter.

Was Betreiber praktisch beachten müssen:

  • Leistungsmessung und Betriebsstundenerfassung müssen lückenlos dokumentiert sein
  • Vollbenutzungsstunden sind gegenüber dem BAFA jährlich nachzuweisen
  • Jahresobergrenze gilt je Kalenderjahr — nicht verbrauchte Stunden verfallen, sie werden nicht ins Folgejahr übertragen
  • Anlagenausfälle und Wartungszeiten reduzieren die anrechenbaren Stunden und damit die jährliche Fördersumme

5. Rechtlicher Stand 2026: KWKG-Novelle, EU-Beihilferecht und das EuGH-Urteil vom 9. Juli 2026

Das EuGH-Urteil vom 9. Juli 2026 hat eine zentrale Rechtsfrage geklärt: Die KWKG-Förderung stellt keine staatliche Beihilfe im Sinne des EU-Rechts dar. Das schafft nationalen Gestaltungsspielraum — aber es löst nicht das eigentliche Problem. Die Förderwirkung des aktuellen KWKG läuft formal Ende 2026 aus, und eine Anschlussregelung fehlt noch.

Wesentliche Inhalte der KWKG-Novelle 2025:

  • Verlängerung der Förderwirkung für Projekte, die bis 31.12.2026 genehmigt oder verbindlich beauftragt sind
  • Einführung der elektronischen Antragspflicht über das DKWKG-Portal als gesetzliche Vorschrift
  • Anpassung der Ausschreibungsregelungen für Anlagen über 1 MW
  • Ausschluss heizölbetriebener Neuanlagen von neuen Zuschlägen
  • Absenkung der Jahresobergrenzen im Roll-down bis 2030

AGFW und VKU haben gemeinsam eine zügige Novellierung gefordert und betonen, dass Planungs- und Bauprozesse oft mehr als zwei Jahre dauern. Ohne eine klare Anschlussregelung fehlt Investoren die Planungssicherheit für Projekte mit Inbetriebnahme nach 2026.

Politische Lage: Der Bund prüft eine Verlängerung der Förderwirkung bis 2029 oder 2030. Da das EuGH-Urteil die Beihilfefrage geklärt hat, ist der Weg für eine nationale Verlängerung ohne EU-Notifizierungspflicht grundsätzlich freier. Wann und in welcher Form eine Anschlussregelung kommt, ist aber noch offen. Investitionsentscheide sollten deshalb Szenarien für beide Ausgänge einplanen.


6. Konkrete Handlungsempfehlungen für Planer und Betreiber: Checkliste und Zeitplan 2026

Wer jetzt handelt, sichert sich den Förderanspruch. Wer wartet, riskiert nicht nur die Frist zu verpassen, sondern auch steigende Planungskosten und Engpässe bei Genehmigungsbehörden.

Priorisierte Checkliste für 2026:

  1. Genehmigung oder verbindliche Bestellung bis 31.12.2026 auslösen — das ist der einzige nicht verschiebbare Meilenstein
  2. CO2-Emissionsnachweis vorbereiten: Brennstoffwahl und Motorenkonfiguration auf den Grenzwert von 270 g/kWh prüfen
  3. Netzanschlussvereinbarung mit dem zuständigen Netzbetreiber frühzeitig abstimmen
  4. BAFA-Vorbescheid beantragen, um Förderfähigkeit vor Baubeginn zu bestätigen
  5. Technische Spezifikationen dokumentieren: Leistungsdaten, Wirkungsgrade, Brennstoffart
  6. DKWKG-Portal-Zugang einrichten und Antragsprozess testen
  7. Zulassungsantrag nach Inbetriebnahme fristgerecht einreichen (spätestens 31.12. des Folgejahres)

Vier-Jahres-Regel: Wer bis 31.12.2026 eine Genehmigung oder verbindliche Bestellung vorweisen kann, hat bis zu vier Jahre Zeit für die tatsächliche Inbetriebnahme. Das gibt Spielraum für komplexe Projekte — aber die Dokumentation dieser Bestellung muss lückenlos sein.

Projektzeitplan mit Meilensteinen:

Zeitraum Meilenstein Verantwortlich
Sofort bis Q3 2026 Konzeptplanung, Brennstoffwahl, CO2-Prüfung Planer, Berater
Q3 bis Q4 2026 Genehmigungsantrag BImSchG oder verbindliche Bestellung Betreiber, Planer
Bis 31.12.2026 Genehmigung oder Bestellung abgeschlossen Betreiber
2027 bis 2030 Bau, Netzanschluss, Inbetriebnahme Betreiber, Netzbetreiber
Bis 31.12. nach Inbetriebnahme BAFA-Zulassungsantrag über DKWKG-Portal Betreiber
Laufend Monatliche und jährliche Meldungen Betreiber

Profi-Tipp: CO2-Bilanz und Vollbenutzungsstunden-Dokumentation frühzeitig aufsetzen. Wer diese Nachweise erst nach Inbetriebnahme zusammensucht, verliert wertvolle Zeit und riskiert Lücken, die das BAFA zur Nachforderung nutzen kann. Kommunale Projekte sollten die Wärmenetz-Integration außerdem frühzeitig mit der zuständigen Gemeinde abstimmen — das beschleunigt Genehmigungsverfahren erheblich.

PLANEGY begleitet Betreiber und Kommunen bei genau diesen Schritten: von der Förderprüfung über die Genehmigungsbegleitung bis zur lückenlosen Antragsdokumentation. Wer die kommunale Wärmeplanung mit einem KWK-Projekt verknüpft, findet dort auch Schnittstellen zur BEW-Förderung.


Warum frühes Handeln mehr zählt als die Frist selbst

Viele Betreiber unterschätzen, wie wenig Puffer zwischen „Planung beginnen“ und „Genehmigung vorliegen“ tatsächlich bleibt. Behörden sind ausgelastet, Netzbetreiber brauchen Vorlaufzeit, und technische Gutachten für den CO2-Nachweis entstehen nicht über Nacht.

Das EuGH-Urteil vom 9. Juli 2026 ist eine gute Nachricht — aber es ist kein Grund, die Hände in den Schoß zu legen. Es beseitigt eine juristische Unsicherheit, die Investoren gebremst hat. Was es nicht liefert, ist eine Anschlussregelung. Wer auf eine politische Verlängerung wartet, bevor er plant, wird 2027 feststellen, dass er die Frist verpasst hat und die neue Regelung noch nicht in Kraft ist.

Die Verbände AGFW und VKU haben das klar benannt: Ohne zügige Novellierung entstehen Investitionslücken, die sich in der Wärmeversorgung von Kommunen direkt bemerkbar machen. Das ist kein abstraktes Risiko, sondern ein konkretes Planungsproblem für jeden, der ein KWK-Projekt mit Inbetriebnahme nach 2026 verantwortet.

Wer jetzt einen formalisierten Projektfahrplan mit Puffern aufstellt, schützt sich vor dem häufigsten Fehler: zu spät zu merken, dass die Genehmigungsbehörde drei Monate länger braucht als geplant.


PLANEGY begleitet Ihr KWK-Projekt von der Förderprüfung bis zur Zulassung

Fördermittel-Scouting, Antragsbegleitung beim BAFA, Genehmigungsverfahren nach BImSchG, CO2-Emissionsnachweise, Anlagenkonzeption und laufendes Projektmanagement: Das sind die Bausteine, die ein KWK-Projekt 2026 förderfähig machen. PLANEGY bündelt all das in einem Beratungsangebot, das auf über 20 Jahre Erfahrung in der Energieplanung für Kommunen, Stadtwerke und Industriebetriebe zurückgreift.

PLANEGY

Der Unterschied zu einer reinen Rechtsberatung: PLANEGY denkt technisch und fördertechnisch gleichzeitig. Wer die CO2-Bilanz einer Anlage erst nach der Genehmigung prüft, riskiert eine teure Nachbesserung. Wer Förderservice, Genehmigungsbegleitung und Anlagenkonzeption aus einer Hand bekommt, spart Zeit und vermeidet Schnittstellenfehler. Fördermittel bis zu 1,2 Millionen Euro aus BEW, KfW, BAFA und EU-Programmen werden dabei systematisch identifiziert und beantragt.

Starten Sie jetzt mit einem Förder-Quick-Check: PLANEGY kontaktieren und in einem Erstgespräch klären, welche Schritte für Ihr Projekt bis 31.12.2026 noch notwendig sind.


Nützliche Quellen und offizielle Anlaufstellen

Alle relevanten Informationen zur KWK-Förderung 2026 sind öffentlich zugänglich. Die wichtigsten Anlaufstellen:

Wo Sie Formulare und Portal-Erklärungen finden: Das DKWKG-Antragsportal ist direkt über die BAFA-Seite erreichbar. Dort sind auch Erklärtexte zu den einzelnen Antragsschritten hinterlegt. Wer sich vorab einen Überblick verschaffen möchte, findet auf der BAFA-Seite außerdem Muster für Monats- und Jahresmeldungen.

Dieser Artikel gibt allgemeine Informationen zur KWK-Förderung wieder und ersetzt keine rechtliche oder steuerliche Beratung. Aktuelle Förderbedingungen und Fristen sollten stets direkt beim BAFA oder einem qualifizierten Berater geprüft werden.

Empfehlung

⚡ Kostenlose Erstberatung anfragen

Wir analysieren Ihre spezifische Situation und zeigen konkrete Handlungsoptionen.

Jetzt Termin vereinbaren →
