Kommunale Wärmeplanung: Was das WPG für Kommunen bedeutet

Das Wärmeplanungsgesetz (WPG) verpflichtet die Bundesländer, flächendeckend kommunale Wärmepläne zu erstellen — und überträgt diese Aufgabe in der Regel an die Kommunen selbst. Drei Konsequenzen sind für Entscheider sofort relevant: Erstens besteht eine gesetzliche Planungspflicht mit harten Fristen für die Erstellung von Wärmeplänen, gestaffelt nach der Einwohnerzahl der Gemeinden. Zweitens müssen neue Wärmenetze ab dem 1. März 2025 mindestens 65 % ihrer Wärme aus Erneuerbaren Energien oder unvermeidbarer Abwärme erzeugen. Drittens ist der Wärmeplan eine strategische Pflichtaufgabe — er begründet aber keinen automatischen Anschluss- oder Benutzungszwang für Gebäudeeigentümer.
- Sofortmaßnahme: Prüfen Sie, ob Ihre Kommune bereits einen gültigen Wärmeplan hat oder ob eine Eignungsprüfung nach § 14 WPG den Aufwand reduzieren kann.
- Fristrisiko: Gemeinden mit hoher Einwohnerzahl haben noch bis zu einem gesetzlich festgelegten Stichtag Zeit. Wer jetzt noch nicht begonnen hat, riskiert Verzug.
- Fördercheck: Der Bund stellt bis 2028 insgesamt 500 Mio. Euro über die Länder bereit. Förderanträge sollten frühzeitig gestellt werden.
- Rechtsgrundlagen: WPG-Gesetzestext auf gesetze-im-internet.de, BMWSB-Informationsseiten und die offiziellen FAQ zur kommunalen Wärmeplanung sind die maßgeblichen Quellen.
Inhaltsverzeichnis
- Was das WPG regelt: Zweck, Begriffe und Anwendungsbereich
- Wer ist zuständig? Rollen von Kommune, Land und Netzbetreibern
- Was ein Wärmeplan mindestens enthalten muss
- Welche Fristen gelten und wann Wärmepläne aktualisiert werden müssen
- Was das WPG durchsetzt und was es offenlässt
- Wie Kommunen Planung und Umsetzung finanzieren können
- Praxis-Checkliste für Entscheider: Schritte, Rollen und Ergebnisse
- Wichtige Erkenntnisse
- Warum technologieoffene Wärmeplanung jetzt der richtige Weg ist
- PLANEGY begleitet Ihre Kommune auf dem Weg zum Wärmeplan
- Wichtige Quellen und weiterführende Links
Was das WPG regelt: Zweck, Begriffe und Anwendungsbereich
Das WPG ist am 1. Januar 2024 in Kraft getreten und bildet den bundesweiten Rechtsrahmen für die kommunale Wärmeplanung. Sein Kern: Die Wärmeerzeugung und -versorgung soll schrittweise auf Erneuerbare Energien und unvermeidbare Abwärme umgestellt werden, mit dem übergeordneten Ziel der Klimaneutralität bis 2045.
Das WPG schafft bundesweit einheitliche Standards für Wärmepläne und verknüpft die kommunale Planungsebene mit dem nationalen Klimaschutzziel 2045. Es ist das erste Gesetz, das Wärmeplanung als verbindliche Aufgabe auf Bundesebene verankert — nicht als Empfehlung, sondern als Rechtspflicht.
Einige Begriffe sind für die Arbeit mit dem Gesetz zentral:
Wärmeplanung bezeichnet den gesamten Prozess der strategischen Analyse und Planung der Wärmeversorgung im Gemeindegebiet. Der Wärmeplan ist das Ergebnisdokument dieses Prozesses. Als beplantes Gebiet gilt das Gemeindegebiet, für das ein Wärmeplan erstellt wurde. Die planungsverantwortliche Stelle ist die Behörde oder Einrichtung, die den Wärmeplan erstellt — in der Regel die Kommune, aber auch Zweckverbände oder Landkreise sind möglich. Die Eignungsprüfung nach § 14 WPG erlaubt eine verkürzte Planung für Teilgebiete, die sich offensichtlich nicht für leitungsgebundene Versorgung eignen.
Das WPG steht nicht allein. Es ergänzt das Gebäudeenergiegesetz (GEG), das auf Gebäudeebene ansetzt, während das WPG die Versorgungsinfrastruktur und die strategische Planung regelt. Verbindliche Anschluss- und Benutzungszwänge für Gebäudeeigentümer entstehen durch das WPG nicht direkt. Sie bedürfen einer landes- oder kommunalrechtlichen Grundlage, etwa einer kommunalen Satzung auf Basis des GEG oder entsprechender Landesgesetze. Das ist eine wichtige Grenze, die in der Praxis häufig missverstanden wird.

Wer ist zuständig? Rollen von Kommune, Land und Netzbetreibern
Die Planungspflicht liegt rechtlich beim Bund in Form einer Vorgabe an die Länder. Die Länder wiederum können die Durchführung an Kommunen, Zweckverbände oder Landkreise übertragen. In der Praxis sind es fast immer die Kommunen selbst, die als planungsverantwortliche Stelle auftreten.
Aufgaben der planungsverantwortlichen Stelle:
- Beschluss zur Einleitung der Wärmeplanung
- Durchführung der Eignungsprüfung (§ 14 WPG)
- Bestandsanalyse des aktuellen Wärmebedarfs und der Versorgungsinfrastruktur
- Potenzialanalyse für Erneuerbare Energien und Abwärme
- Entwicklung von Zielszenarien und Einteilung in Wärmeversorgungsgebiete
- Erarbeitung einer Umsetzungsstrategie mit Maßnahmenkatalog
- Veröffentlichung des Wärmeplans und Beteiligung der Öffentlichkeit
Netzbetreiber, Wärmeproduzenten und Industriebetriebe sind keine passiven Beobachter. Sie müssen relevante Daten bereitstellen und werden in den Beteiligungsprozess eingebunden. Eigentümer von Wärmenetzen tragen zudem eigene Dekarbonisierungspflichten.
| Akteur | Hauptaufgabe | Typische Rolle |
|---|---|---|
| Planungsverantwortliche Stelle (Kommune) | Erstellung und Fortschreibung des Wärmeplans | Federführend |
| Landesbehörde | Fachaufsicht, Genehmigung, Förderverteilung | Aufsicht und Unterstützung |
| Netzbetreiber / Wärmeversorger | Datenzulieferung, Dekarbonisierungsfahrplan | Pflichtbeteiligter |
| Industrie / Gewerbe | Abwärmepotenziale melden | Datenlieferant |
| Externe Dienstleister | Analyse, Konzeption, Dokumentation | Auftragnehmer |

Kleine Gemeinden unter 10.000 Einwohnern stehen vor einer besonderen Herausforderung: Ihnen fehlen oft die internen Kapazitäten für eine vollständige Wärmeplanung. Hier erlaubt das WPG vereinfachte Verfahren und gemeinsame Planungen mehrerer Gemeinden. Größere Städte hingegen müssen zusätzliche Anforderungen nach § 21 WPG erfüllen, etwa detailliertere Dokumentationen und erweiterte Beteiligungsverfahren.
Was ein Wärmeplan mindestens enthalten muss

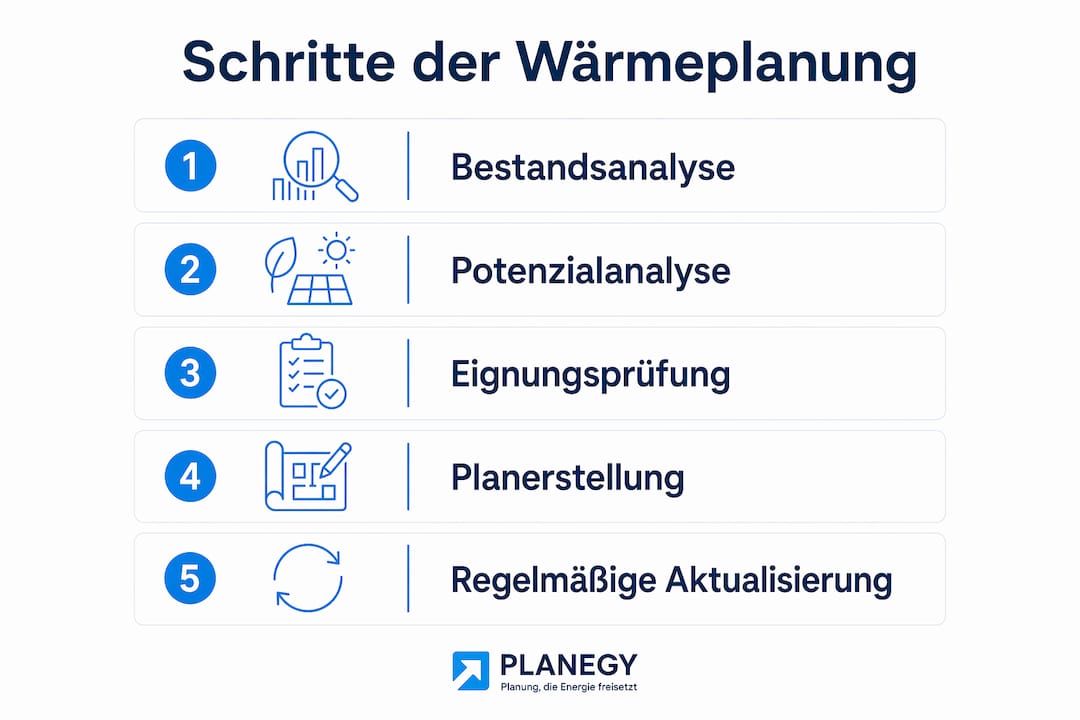

Der Ablauf der Wärmeplanung ist in § 13 WPG geregelt. Er folgt einer klaren Schrittfolge, die nicht beliebig abgekürzt werden darf — außer bei einer erfolgreichen Eignungsprüfung.
Pflichtbestandteile eines vollständigen Wärmeplans:
- Bestandsanalyse: Aktueller Wärmebedarf nach Sektoren, bestehende Versorgungsinfrastruktur, Energieträger und CO₂-Emissionen
- Potenzialanalyse: Verfügbare Erneuerbare Energien (Geothermie, Solarthermie, Biomasse, Abwärme aus Industrie und Abwasser) und deren technisches sowie wirtschaftliches Potenzial
- Zielszenario: Beschreibung der angestrebten Wärmeversorgungsstruktur für 2030, 2040 und 2045
- Einteilung in Wärmeversorgungsgebiete: Gebiete für leitungsgebundene Versorgung, dezentrale Versorgung und Gebiete ohne Priorisierung
- Umsetzungsstrategie: Maßnahmenkatalog mit Zeitplan, Verantwortlichkeiten und Meilensteinen
- Fortschreibungsplan: Festlegung der Überprüfungszyklen (in der Regel alle fünf Jahre)
Die Datenbasis ist ein kritischer Punkt. Planungsverantwortliche Stellen sollen vorhandene Daten vorrangig aus öffentlichen Registern und Marktakteuren nutzen. Das klingt einfacher als es ist: Wärmebedarfsdaten auf Gebäudeebene sind oft lückenhaft, Abwärmepotenziale von Industriebetrieben selten vollständig erfasst. Wer hier sorgfältig arbeitet, legt den Grundstein für einen belastbaren Plan.
| Planinhalt | Rechtsgrundlage | Besonderheit für größere Gemeinden |
|---|---|---|
| Bestandsanalyse | § 13 Abs. 1 WPG | Detailliertere Gebäudedaten erforderlich |
| Potenzialanalyse | § 13 Abs. 2 WPG | Erweiterte Abwärmeerhebung |
| Zielszenario | § 13 Abs. 3 WPG | Mehrere Szenarien empfohlen |
| Gebietsausweisung | § 13 Abs. 4 WPG | Kartografische Darstellung Pflicht |
| Umsetzungsstrategie | § 13 Abs. 5 WPG | Finanzierungsplan erforderlich |
| Dekarbonisierungsfahrplan Netze | § 21 WPG | Nur für größere Gemeindegebiete |

Die Eignungsprüfung nach § 14 WPG ist ein unterschätztes Instrument. Für Teilgebiete, die sich offensichtlich nicht für leitungsgebundene Versorgung eignen, kann sie den Planungsaufwand erheblich reduzieren. Wer diesen Schritt überspringt, arbeitet möglicherweise mehr als nötig.
Profi-Tipp: Beauftragen Sie die Potenzialanalyse für Geothermie und industrielle Abwärme frühzeitig parallel zur Bestandsanalyse. Diese Daten haben die längsten Erhebungszeiten und verzögern den Gesamtprozess am häufigsten.
Welche Fristen gelten und wann Wärmepläne aktualisiert werden müssen
Die Fristen sind eindeutig und nicht verhandelbar. Maßgeblich ist die Einwohnerzahl zum Stichtag 1. Januar 2024:
- Gemeinden über 100.000 Einwohner: Wärmeplan bis zum 30. Juni 2026
- Gemeinden mit 100.000 Einwohnern oder weniger: Wärmeplan bis zum 30. Juni 2028
Für bereits vorhandene Wärmepläne gelten Übergangsregelungen. Wer bis zum 31. Dezember 2026 eine Bundesförderung für die Erstellung beantragt hat, kann unter bestimmten Voraussetzungen von verlängerten Fristen profitieren. Die genauen Bedingungen hängen vom jeweiligen Landesrecht ab.
Besonders kritisch sind die Dekarbonisierungsfristen für Wärmenetze:
- Neue Wärmenetze ab 1. März 2025: Mindestens 65 % der jährlichen Nettowärmeerzeugung aus Erneuerbaren Energien oder unvermeidbarer Abwärme
- Bestehende Wärmenetze bis 1. Januar 2030: Mindestens 30 % Erneuerbare/Abwärme
- Bestehende Wärmenetze bis 1. Januar 2040: Mindestens 80 % Erneuerbare/Abwärme
- Klimaneutralität aller Wärmenetze bis 2045
Wichtig für Netzbetreiber: Die 65-Prozent-Vorgabe für neue Netze gilt bereits seit dem 1. März 2025. Wer jetzt noch ein neues Wärmenetz plant, muss diese Anforderung von Anfang an einplanen — eine nachträgliche Anpassung ist technisch und wirtschaftlich deutlich aufwendiger.
Wärmepläne sind keine einmaligen Dokumente. Sie müssen regelmäßig überprüft und fortgeschrieben werden, typischerweise in Fünfjahreszyklen. Für Gemeinden unter 10.000 Einwohnern sieht das WPG vereinfachte Verfahren vor. Interkommunale Zusammenarbeit ist ausdrücklich erlaubt und kann den Aufwand für kleine Gemeinden erheblich senken.
Was das WPG durchsetzt und was es offenlässt
Das WPG ist ein strategisches Planungsgesetz. Es schafft Pflichten für planungsverantwortliche Stellen, aber keine direkten Verpflichtungen für einzelne Gebäudeeigentümer. Dieser Unterschied ist in der kommunalen Praxis entscheidend.
Das WPG begründet keine automatische Anschlusspflicht für Gebäudeeigentümer. Wer als Bürgermeister oder Stadtrat kommuniziert, der Wärmeplan verpflichte Hauseigentümer zum Anschluss ans Fernwärmenetz, liegt rechtlich falsch. Solche Regelungen bedürfen einer eigenständigen Rechtsgrundlage im Landes- oder Kommunalrecht.
Verbindliche Anschluss- und Benutzungszwänge können entstehen durch:
- Kommunale Satzungen auf Grundlage des GEG oder entsprechender Landesgesetze
- Landesrechtliche Regelungen, die über das WPG hinausgehen
- Vertragliche Vereinbarungen mit Wärmeversorgern
Was passiert, wenn eine planungsverantwortliche Stelle ihre Pflichten nicht erfüllt? Das WPG selbst enthält keine expliziten Sanktionsnormen gegenüber Kommunen. Praktische Konsequenzen sind dennoch real: Fördermittel können gekürzt oder verweigert werden, Landesbehörden können im Rahmen der Fachaufsicht eingreifen, und der Reputationsschaden gegenüber Bürgerinnen und Bürgern sowie Investoren ist nicht zu unterschätzen.
Profi-Tipp: Dokumentieren Sie jeden Verfahrensschritt sorgfältig: Beschlüsse, Beteiligungsverfahren, Datenquellen und Abstimmungen mit Landesbehörden. Diese Dokumentation schützt bei späteren Rechtsstreitigkeiten und ist Voraussetzung für viele Förderprogramme.
Abwägungs- und Transparenzpflichten sind im WPG angelegt. Wer den Beteiligungsprozess sorgfältig gestaltet und Entscheidungen nachvollziehbar begründet, steht auf deutlich sichererem rechtlichem Boden als jemand, der den Plan intern erstellt und dann veröffentlicht.
Wie Kommunen Planung und Umsetzung finanzieren können
Die Finanzierungsfrage ist für viele Kommunen der entscheidende Engpass. Der Bund hat hier eine klare Zusage gemacht: Über eine befristete Erhöhung des Länderanteils an der Umsatzsteuer stehen bis 2028 insgesamt 500 Mio. Euro zur Verfügung. Diese Mittel fließen über die Länder an die Kommunen.
Weitere Förderquellen im Überblick:
- Bundesförderung für effiziente Wärmenetze (BEW): Fördert Planung, Bau und Sanierung von Wärmenetzen mit hohem Erneuerbaren-Anteil; Förderquoten bis zu 40 % der förderfähigen Kosten
- KfW-Programme: Kommunale Infrastrukturfinanzierung, Energieeffizienz-Programme für Kommunen und kommunale Unternehmen
- BAFA: Förderung von Energieaudits und Beratungsleistungen, die als Grundlage für den Wärmeplan dienen können
- Nationale Klimaschutzinitiative (NKI): Fördert Klimaschutzkonzepte und -manager, die den Wärmeplanungsprozess begleiten können
- Landesförderprogramme: Variieren stark nach Bundesland; einige Länder haben eigene Fördertöpfe speziell für die Wärmeplanung aufgelegt
Ein häufiger Fehler: Kommunen beantragen Fördermittel zu spät oder ohne ausreichende Dokumentation. Fördertiming und Planungsfristen müssen aufeinander abgestimmt sein. Wer erst mit dem Förderantrag beginnt, wenn der Wärmeplan schon fertig ist, hat oft die besten Förderfenster verpasst.
Profi-Tipp: Kleine Gemeinden sollten das Konvoi-Verfahren ernsthaft prüfen: Mehrere Gemeinden beauftragen gemeinsam ein Planungsbüro, teilen Kosten und Ressourcen. Das senkt nicht nur den finanziellen Aufwand, sondern beschleunigt auch die Vergabeverfahren. Informationen zu Photovoltaik-Anreizen aus internationalen Vergleichsprojekten können dabei als Orientierung für eigene Potenzialanalysen dienen.
Praxis-Checkliste für Entscheider: Schritte, Rollen und Ergebnisse
Diese Checkliste orientiert sich an der Praxiserfahrung von PLANEGY aus der Begleitung kommunaler Wärmeplanungsprojekte. Sie ist als Roadmap gedacht, nicht als abschließende Rechtsprüfung.
Sofortmaßnahmen (jetzt)
- Planungsstatus prüfen: Gibt es bereits einen gültigen Wärmeplan? Wenn ja, entspricht er den Anforderungen des WPG?
- Frist bestimmen: Einwohnerzahl zum 1. Januar 2024 feststellen, zutreffende Frist (30. Juni 2026 oder 30. Juni 2028) dokumentieren.
- Eignungsprüfung einleiten: Für welche Teilgebiete kommt leitungsgebundene Versorgung von vornherein nicht in Betracht? Eine frühzeitige Eignungsprüfung nach § 14 WPG kann den Gesamtaufwand erheblich reduzieren.
- Interne Zuständigkeiten klären: Wer ist planungsverantwortliche Stelle? Welche Abteilungen sind einzubinden (Stadtplanung, Tiefbau, Klimaschutz)?
- Förderantrag vorbereiten: Welche Förderprogramme (BEW, KfW, NKI, Landesförderung) kommen in Betracht? Fristen und Nachweisanforderungen prüfen.
Mittelfristige Schritte (nächste 6–12 Monate)
- Bestandsanalyse beauftragen: Wärmebedarfsdaten auf Gebäudeebene erheben, bestehende Versorgungsinfrastruktur kartieren, Energieträger und CO₂-Emissionen erfassen.
- Potenzialanalyse durchführen: Geothermie, Solarthermie, Biomasse, industrielle Abwärme und Abwasserwärme systematisch erfassen. Für Nahwärmenetze sind Wirtschaftlichkeitsbetrachtungen frühzeitig einzuplanen.
- Beteiligungsprozess starten: Netzbetreiber, Wärmeproduzenten, Industrie und Öffentlichkeit einbinden. Ergebnisse dokumentieren und veröffentlichen.
- Zielszenario entwickeln: Mehrere Szenarien für 2030, 2040 und 2045 erarbeiten, Wärmeversorgungsgebiete ausweisen.
Abschlussschritte (vor der Frist)
- Umsetzungsstrategie finalisieren: Maßnahmenkatalog mit Zeitplan, Verantwortlichkeiten und Finanzierungsplan.
- Wärmeplan beschließen und veröffentlichen: Formeller Beschluss durch das zuständige Gremium, Veröffentlichung gemäß WPG.
- Fortschreibungsplan festlegen: Überprüfungszyklen (typischerweise fünf Jahre) und Verantwortlichkeiten für die Fortschreibung definieren.
Rollenmatrix:
| Aufgabe | Planungsverantwortliche Stelle | Landesbehörde | Netzbetreiber | Externer Dienstleister |
|---|---|---|---|---|
| Beschluss und Steuerung | Federführend | Aufsicht | Nein | Beratend |
| Bestandsanalyse | Koordinierend | Nein | Datenzulieferung | Durchführend |
| Potenzialanalyse | Koordinierend | Nein | Teilweise | Durchführend |
| Beteiligungsverfahren | Federführend | Nein | Pflichtbeteiligter | Unterstützend |
| Dekarbonisierungsfahrplan | Nein | Nein | Federführend | Beratend |
PLANEGY begleitet Kommunen in allen Phasen dieses Prozesses: von der Eignungsprüfung über Bestands- und Potenzialanalysen bis zur Erstellung des vollständigen Wärmeplans und der Beantragung von Fördermitteln. Einen Leitfaden für Kommunen mit konkreten Umsetzungsschritten finden Sie auf der PLANEGY-Website.
Profi-Tipp: Starten Sie den Beteiligungsprozess mit Netzbetreibern früher als gesetzlich erforderlich. Deren Dekarbonisierungsfahrpläne sind Pflichtbestandteil des Wärmeplans — und erfahrungsgemäß der zeitaufwendigste Teil des gesamten Verfahrens.
Wichtige Erkenntnisse
Das WPG schafft eine verbindliche Planungspflicht mit klaren Fristen, aber keine automatischen Anschlusspflichten für Gebäudeeigentümer — wer beides verwechselt, plant auf falscher Grundlage.
| Thema | Details |
|---|---|
| Gesetzliche Planungspflicht | Kommunen über 100.000 EW müssen bis 30. Juni 2026 einen Wärmeplan vorlegen, kleinere bis 30. Juni 2028. |
| Dekarbonisierung Wärmenetze | Neue Netze ab März 2025 mit 65 % EE/Abwärme; bestehende Netze 30 % bis 2030, 80 % bis 2040. |
| Rechtliche Grenze des WPG | Das WPG begründet keinen Anschlusszwang; dieser erfordert eine separate landes- oder kommunalrechtliche Grundlage. |
| Bundesförderung nutzen | 500 Mio. Euro stehen bis 2028 bereit; Förderanträge müssen frühzeitig und mit vollständiger Dokumentation gestellt werden. |
| PLANEGY als Partner | PLANEGY begleitet Kommunen von der Eignungsprüfung bis zum fertigen Wärmeplan und optimiert Fördermittel bis zu 1,2 Mio. Euro. |
Warum technologieoffene Wärmeplanung jetzt der richtige Weg ist
Die Versuchung ist verständlich: Ein Wärmenetz auf Basis von Geothermie oder Großwärmepumpen klingt nach der richtigen Antwort auf das WPG. Aber wer die Technologieentscheidung trifft, bevor die Potenzialanalyse abgeschlossen ist, riskiert teure Fehlinvestitionen.
Technologieoffenheit ist kein Zeichen von Unentschlossenheit. Sie ist die ehrlichere Antwort auf eine Realität, in der lokale Gegebenheiten stark variieren: Eine Gemeinde mit einem großen Industriebetrieb und erheblicher Abwärme hat andere Möglichkeiten als eine ländliche Gemeinde ohne Fernwärmeinfrastruktur. Wer beide mit derselben Technologiepräferenz plant, macht einen der beiden falsch.
Was mich an der aktuellen Debatte zur Wärmewende stört: Viele Kommunen warten auf die „perfekte“ Lösung, statt mit dem zu beginnen, was heute schon funktioniert. Brückentechnologien wie BioLPG oder dezentrale Blockheizkraftwerke werden oft vorschnell abgetan, weil sie nicht ins Bild einer vollständig erneuerbaren Versorgung passen. Dabei können sie genau die Lücke schließen, die zwischen dem heutigen Ist-Zustand und dem Zielszenario 2045 klafft.
Frühzeitige Planung zahlt sich auch finanziell aus. Wer jetzt plant, sichert sich Förderfenster, die später möglicherweise nicht mehr offen sind. Die kommunale Energiewende ist kein Sprint, aber wer zu lange wartet, verliert Spielraum.
PLANEGY begleitet Ihre Kommune auf dem Weg zum Wärmeplan
Kommunen, die jetzt mit der Wärmeplanung beginnen, stehen vor einer klaren Aufgabe: Fristen einhalten, Fördermittel sichern, rechtssichere Pläne erstellen. PLANEGY übernimmt dabei die gesamte Bandbreite, von der ersten Eignungsprüfung über Bestands- und Potenzialanalysen bis zur vollständigen Wärmeplanung nach WPG, inklusive Dekarbonisierungsfahrplänen für Wärmenetze und Projektbegleitung bis zur Umsetzung.

Der Förderservice von PLANEGY identifiziert und beantragt Fördermittel aus BEW, KfW, BAFA und EU-Programmen — mit einer nachgewiesenen Förderhöhe von bis zu 1,2 Mio. Euro pro Projekt. Das bedeutet: Kommunen zahlen weniger aus eigener Tasche und kommen schneller zum fertigen Plan. Wer jetzt handelt, sichert sich die besten Förderbedingungen.
Nehmen Sie Kontakt auf und lassen Sie sich unverbindlich beraten, welche Schritte für Ihre Kommune als nächstes sinnvoll sind: PLANEGY Energieberatung.
Wichtige Quellen und weiterführende Links
-
Wärmeplanungsgesetz (WPG) — Volltext als PDF: Der offizielle Gesetzestext auf gesetze-im-internet.de. Enthält alle Paragraphen zu Fristen, Pflichtinhalten, Eignungsprüfung und Dekarbonisierungsvorgaben. Maßgebliche Primärquelle für alle Rechtsfragen.
-
BMWSB — Kommunale Wärmeplanung (Übersichtsseite): Offizielle Informationsseite des Bundesministeriums für Wohnen, Stadtentwicklung und Bauwesen. Enthält Hintergrundinformationen, Förderhinweise und Links zu Begleitdokumenten.
-
BMWSB — FAQ zur kommunalen Wärmeplanung: Amtliche Antworten auf häufige Fragen zu Fristen, Zuständigkeiten, Dekarbonisierungsvorgaben und Beteiligungsverfahren. Regelmäßig aktualisiert; Stand prüfen.
-
GEG-Infoportal — Wärmeplanungsgesetz: Ergänzende Erläuterungen des BBSR zum Verhältnis von WPG und GEG. Nützlich für die Abgrenzung beider Gesetze und die Einordnung kommunaler Planungspflichten.
-
BMWSB — Gesetzgebungsverfahren WPG: Dokumentation des Gesetzgebungsverfahrens mit Begründungen und Materialien. Relevant für die Einordnung von Zuständigkeiten und Übertragungsregelungen.
-
BGBl. I 2023 Nr. 394 — Gesetz für die Wärmeplanung und zur Dekarbonisierung der Wärmenetze (dejure.org): Amtliche Fundstelle des WPG im Bundesgesetzblatt vom 20. Dezember 2023. Enthält den Originaltext und Verweise auf geänderte Gesetze (u. a. BauGB). Nützlich für juristische Präzision bei Verweisen auf das Inkrafttreten.
-
Kommunale Wärmeplanung in Bayern — Bayerisches Staatsministerium für Wirtschaft: Landesspezifische Umsetzungshinweise für Bayern. Zeigt, wie Bundesrecht in Landesrecht übertragen wird, und enthält Hinweise zu vereinfachten Verfahren und Anschlusszwang.
-
PLANEGY — Leitfaden kommunale Wärmeplanung 2026: Praxisorientierter Leitfaden mit konkreten Umsetzungsschritten, Förderhinweisen und Beispielen aus der kommunalen Beratungspraxis.
